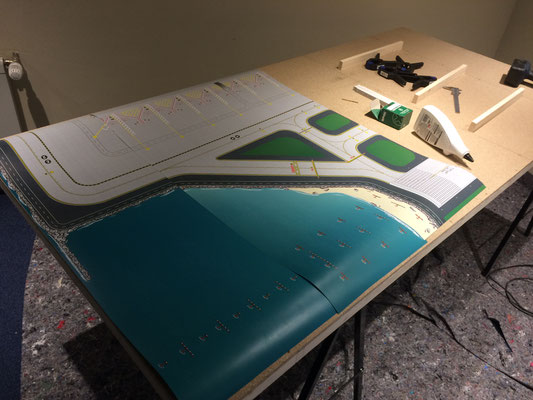

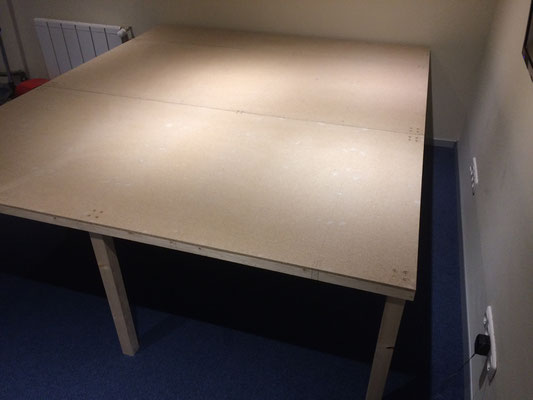

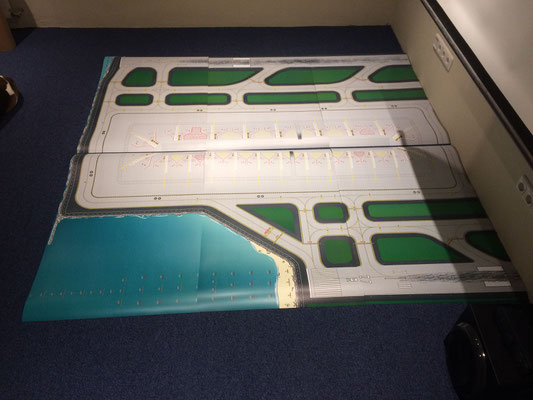

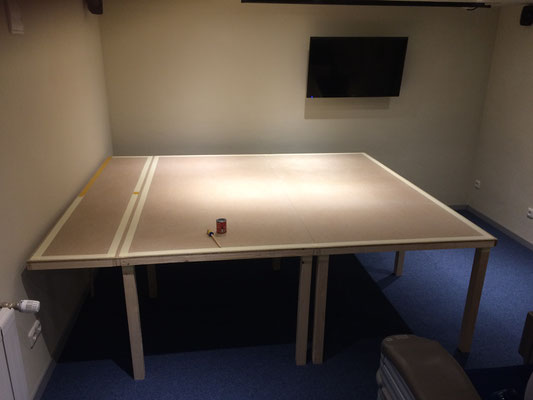

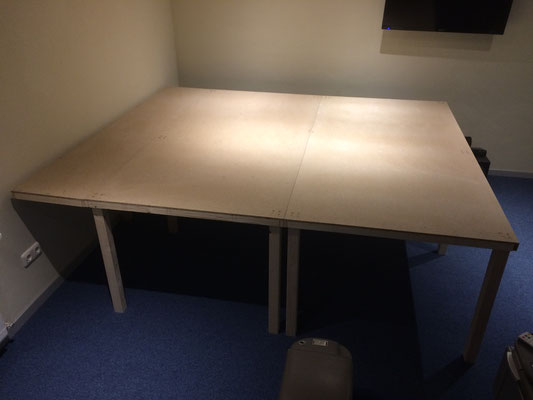

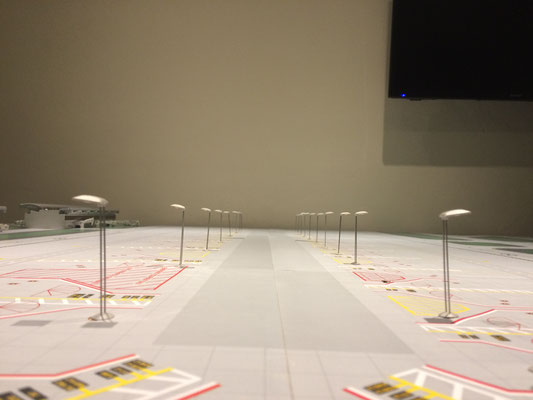

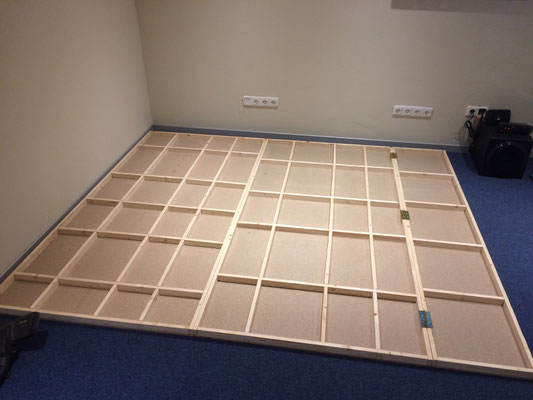

Bauabschnitt 16

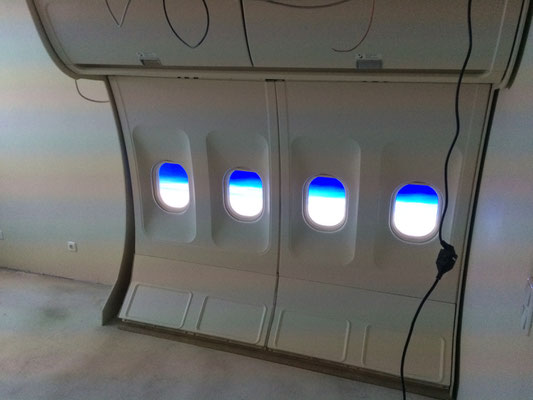

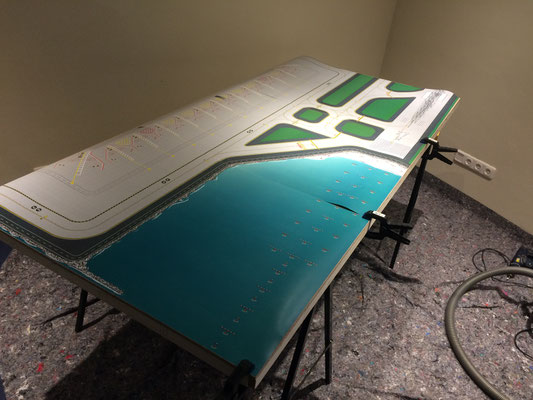

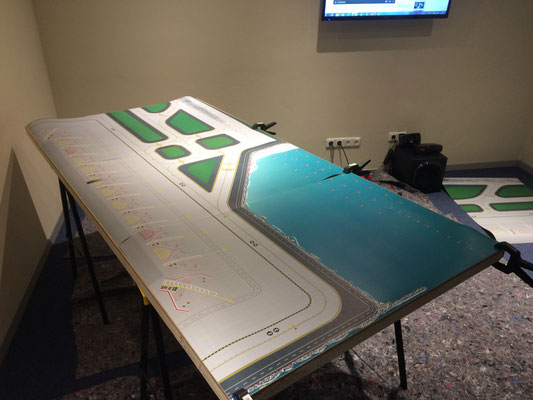

- Airport

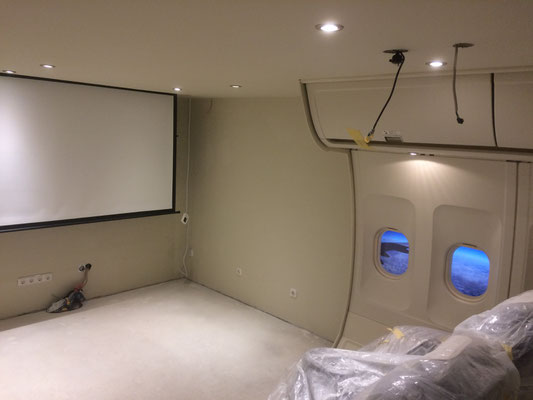

Datum: 12.03.2017

Status:

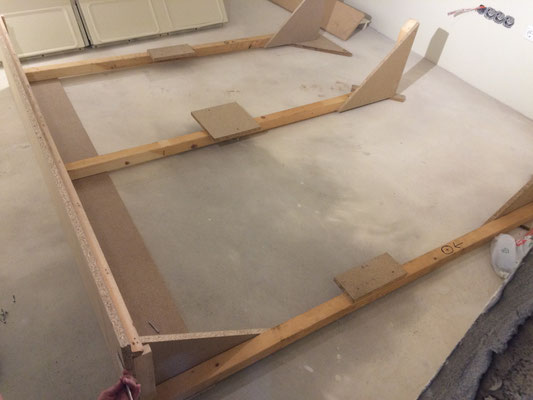

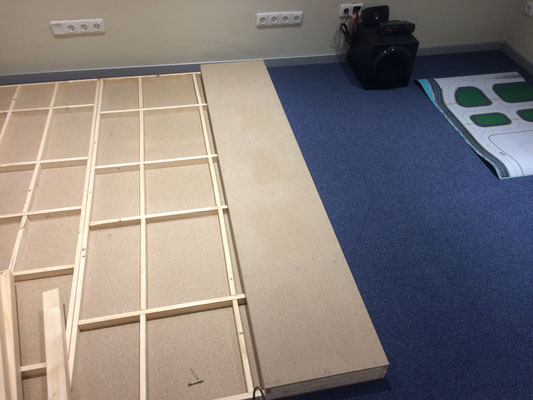

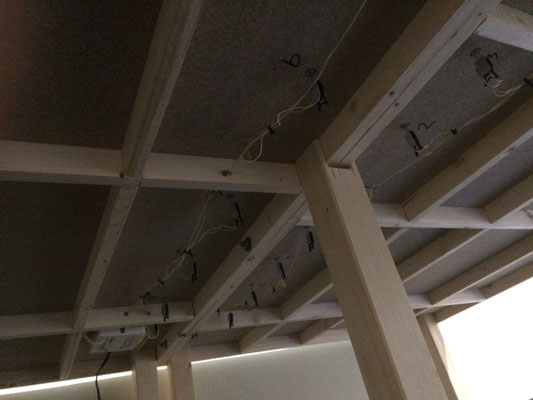

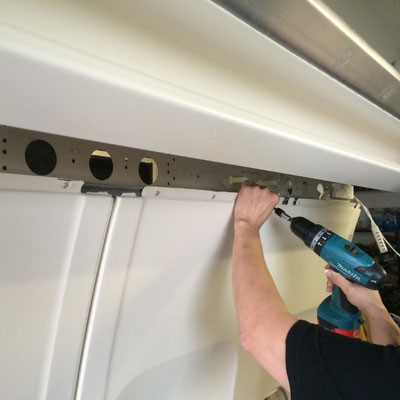

 - Unterkonstruktion gebaut

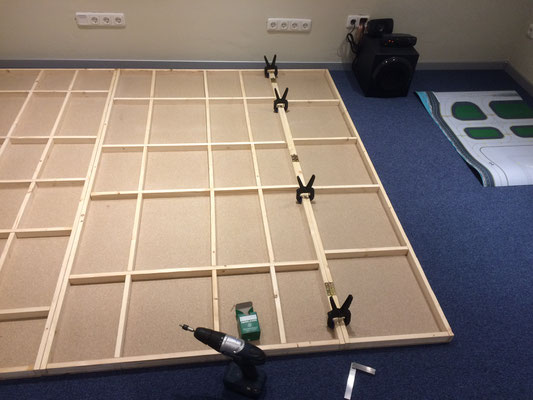

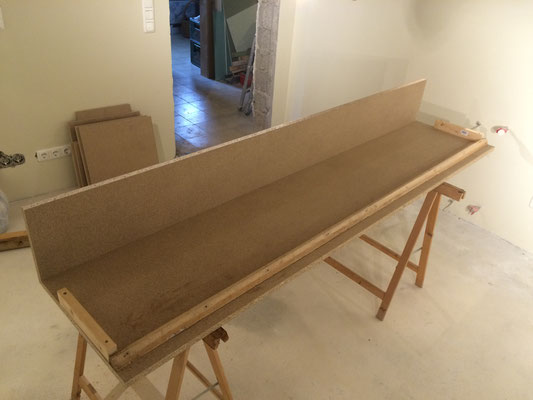

- Füße montiert

- Platten miteinander verbunden

- Flughafenfolie verklebt

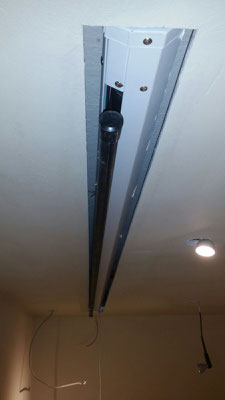

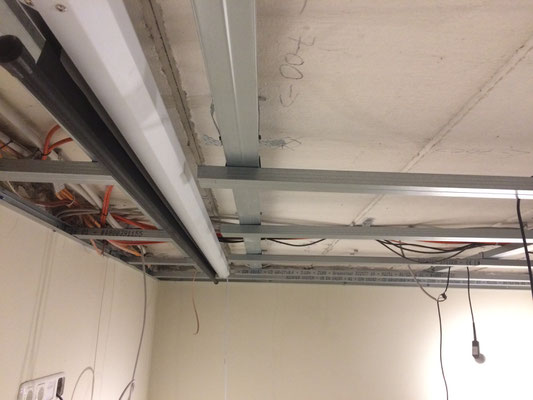

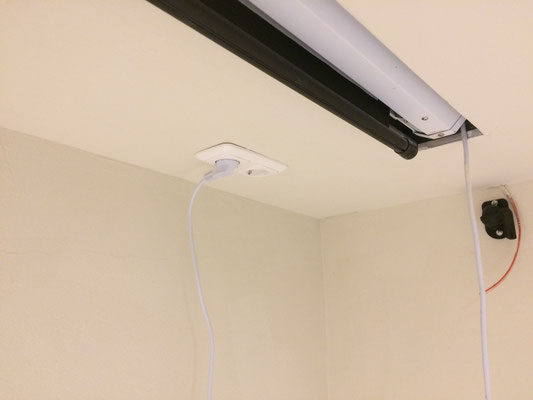

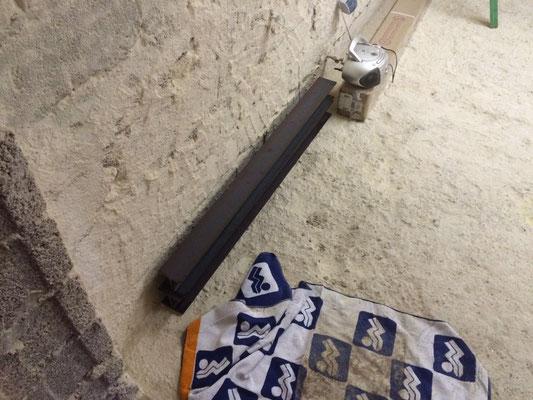

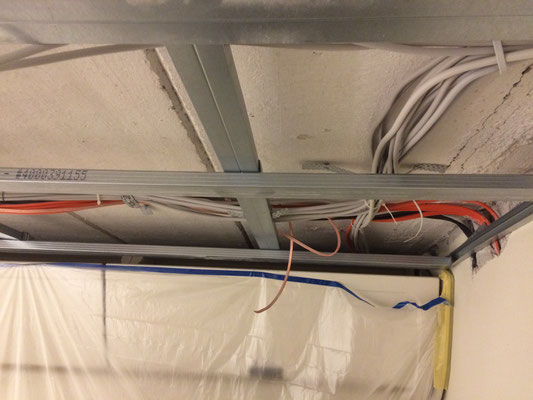

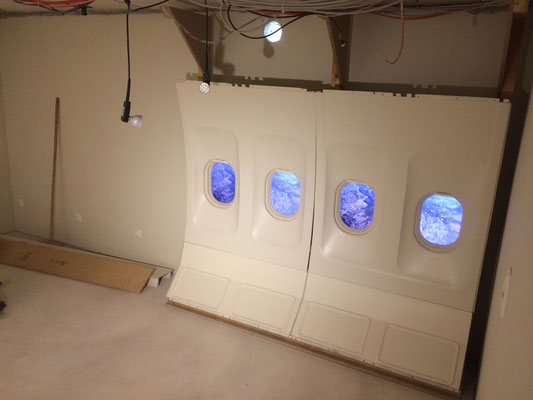

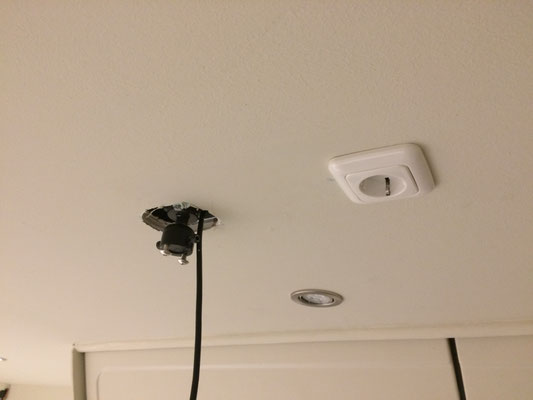

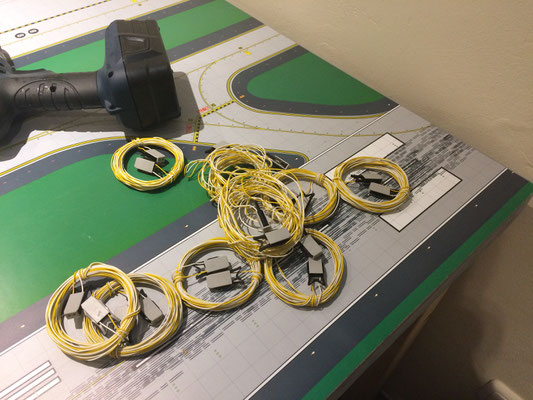

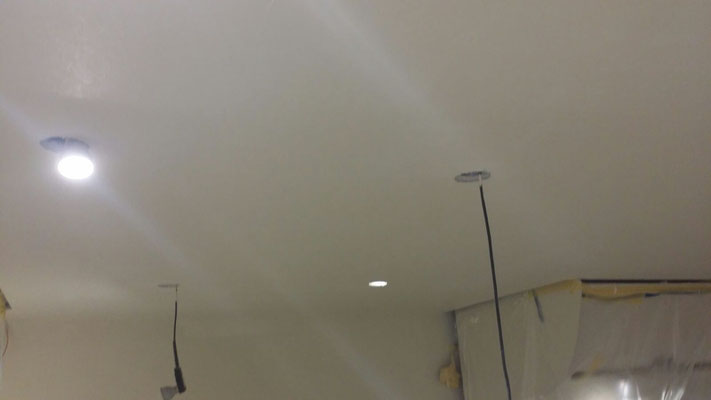

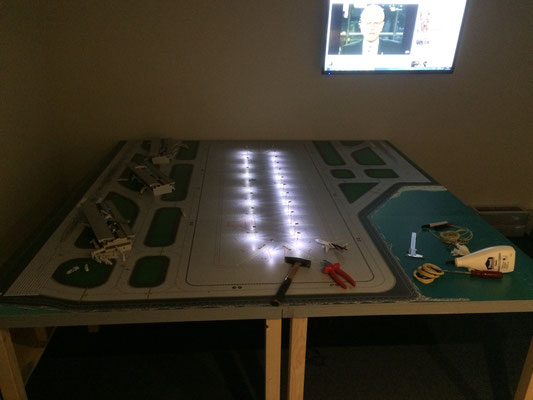

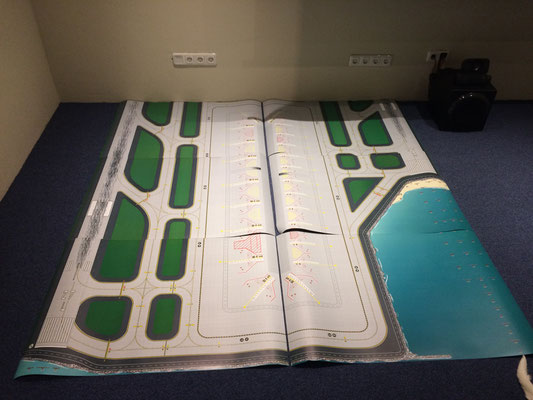

- Lichtmasten installiert

- Lichtleiter installieren

Datum: 26.03.2017 Status: offen

Bauabschnitt 15

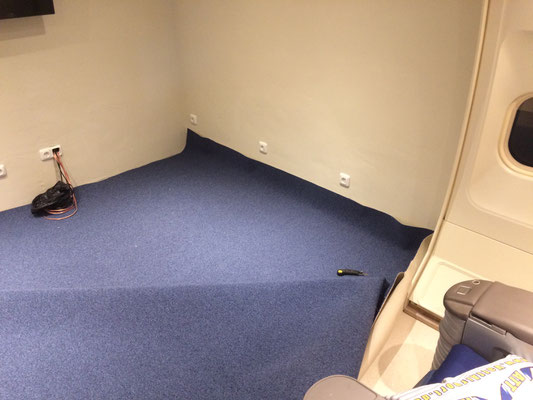

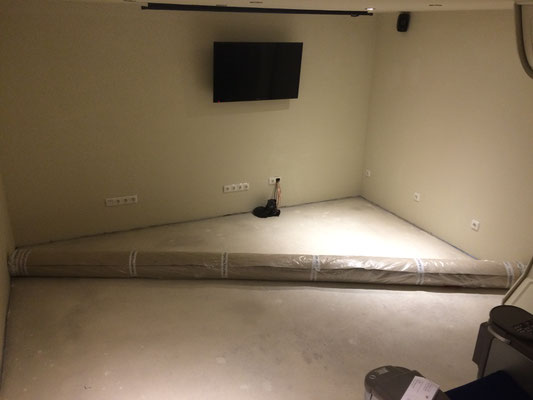

- Teppich

Datum: 14.02.2017

Status:

 - Haftgrund aufgebracht

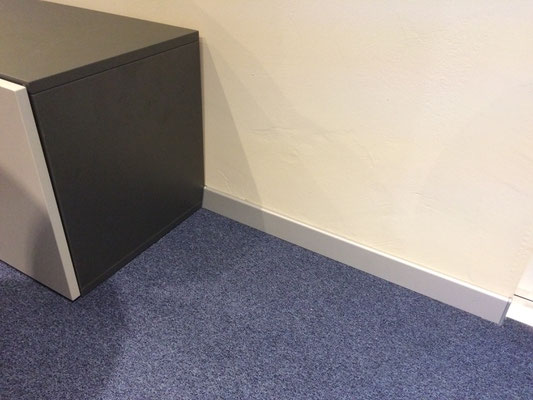

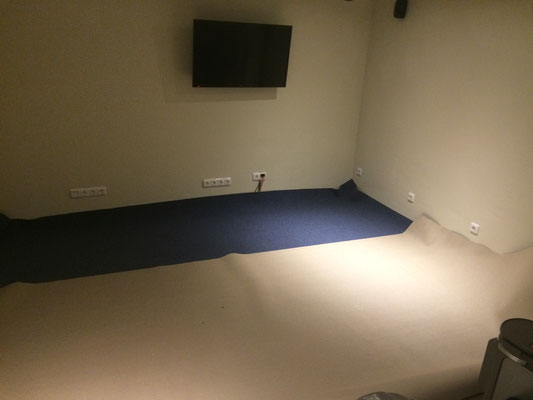

- Teppich verlegt und verklebt

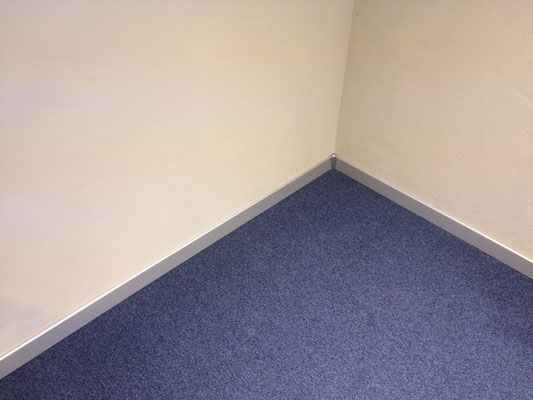

 - Sockelleisten angebracht

Datum: 11.03.2017

Status: Abgeschlossen

Bauabschnitt 14

- Installationen (Teil 2)

Datum: 04.02.2017

Status:

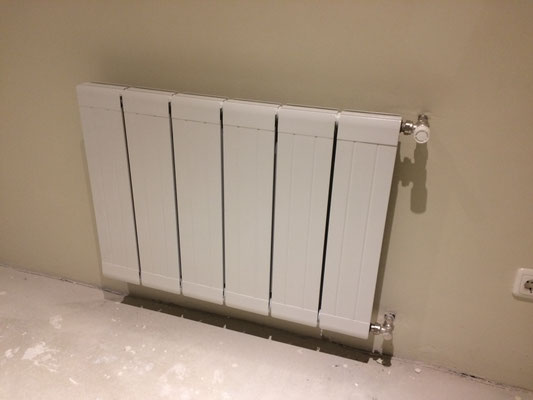

- Heizkörper installiert

- Steckdosen in Decke eingebaut

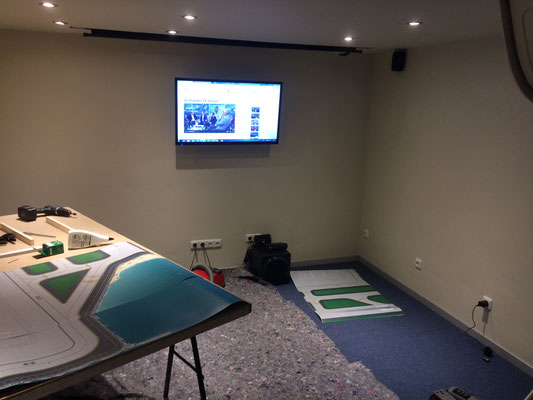

- Fernseher montiert

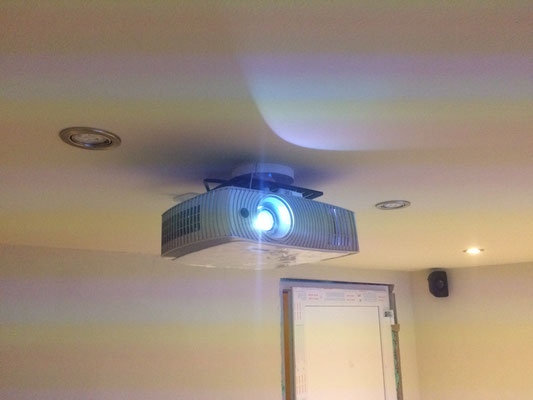

- Beamer installiert

- Musikanlage installiert

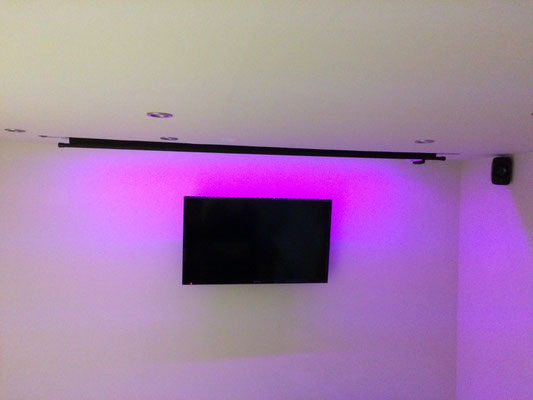

- LED-Stripes eingebaut

Datum: 12.02.2017

Status: Abgeschlossen

Bauabschnitt 13

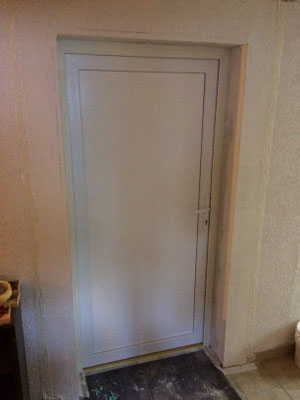

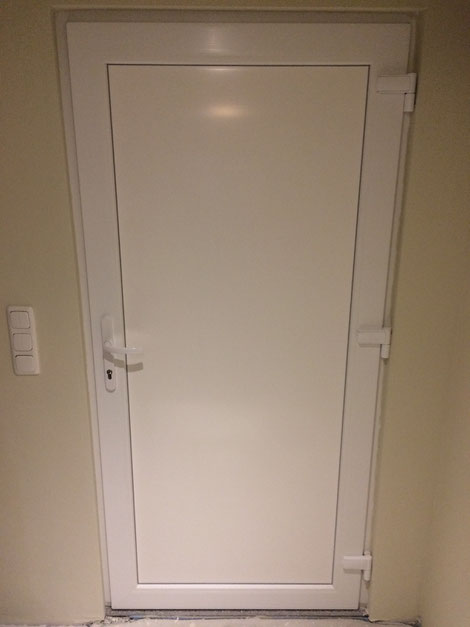

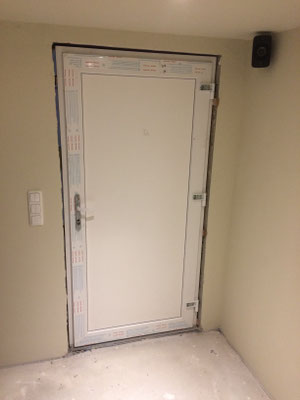

- Tür

Datum: 24.01.2017

 Status:

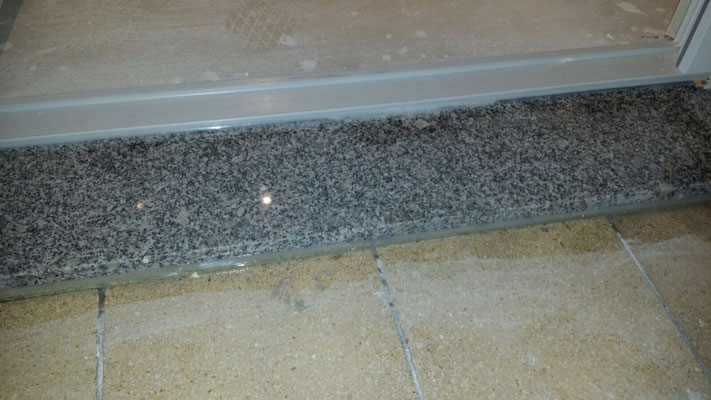

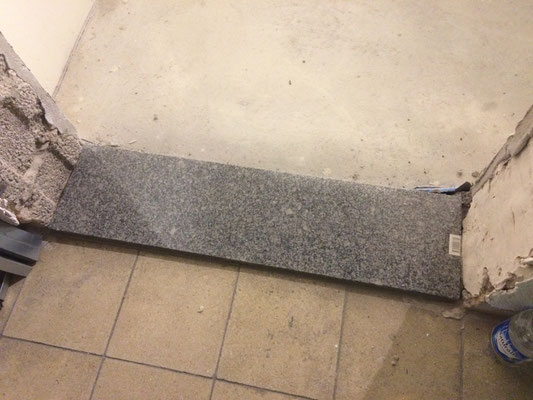

- Stein verklebt

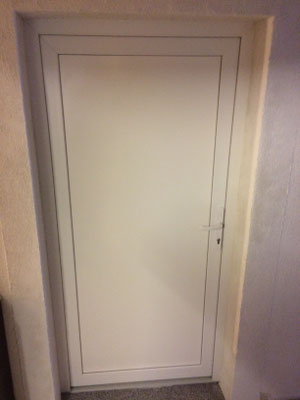

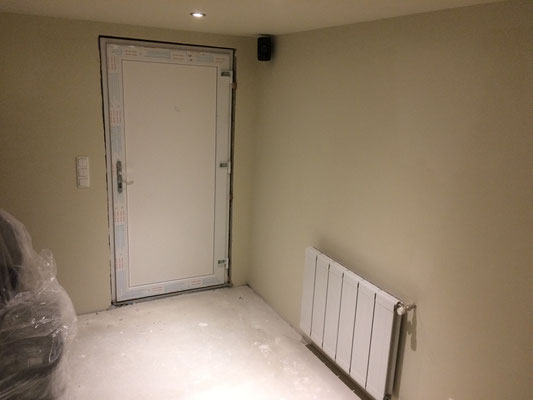

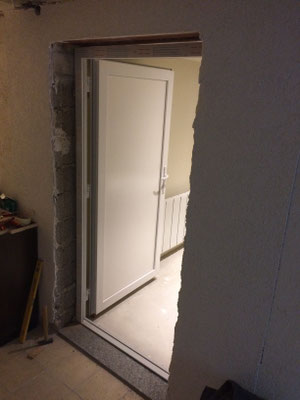

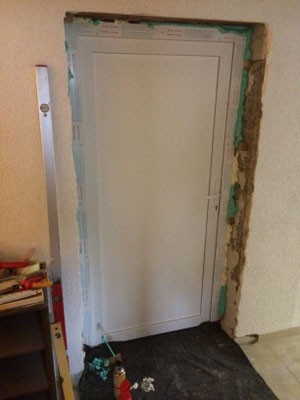

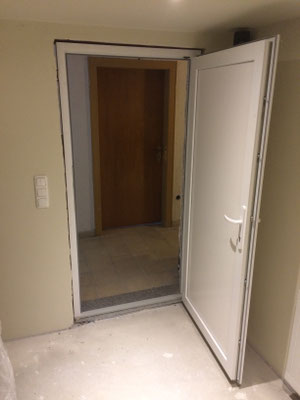

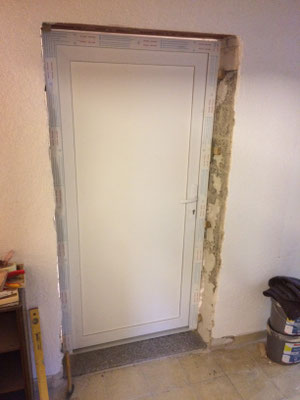

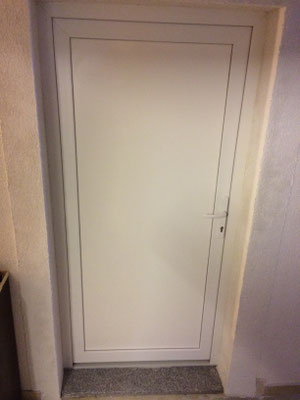

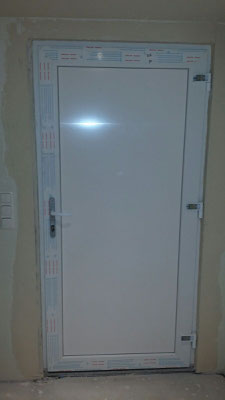

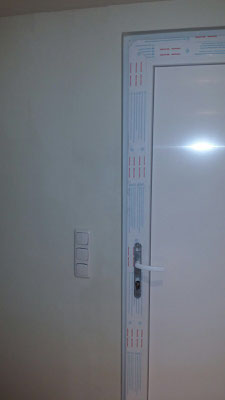

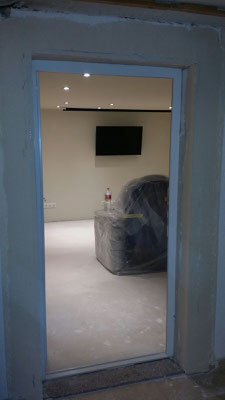

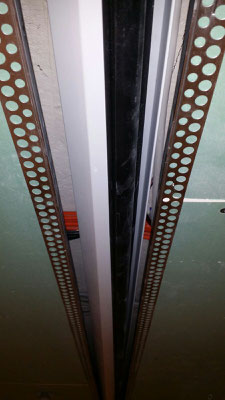

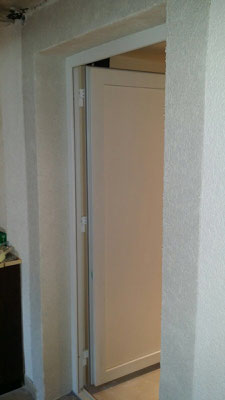

- Tür eingebaut

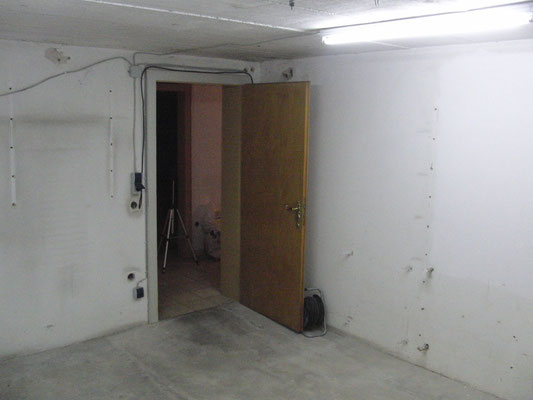

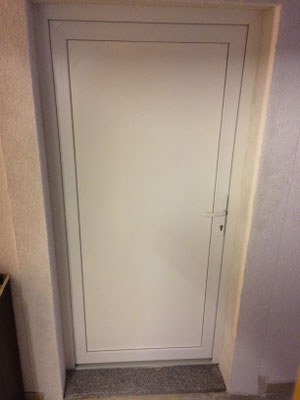

- Tür verputzt

Datum: 14.02.2017

Status: Abgeschlossen

Bauabschnitt 12

- Decke

Datum: 24.01.2017

Status:

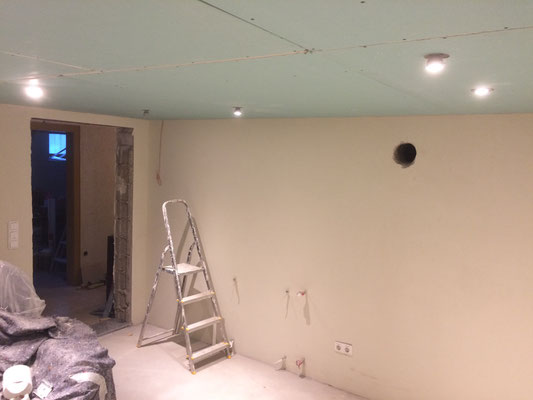

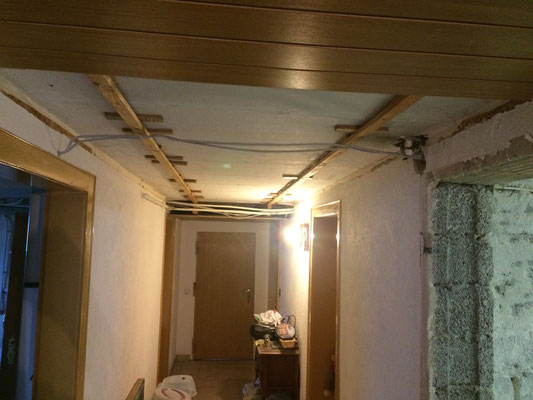

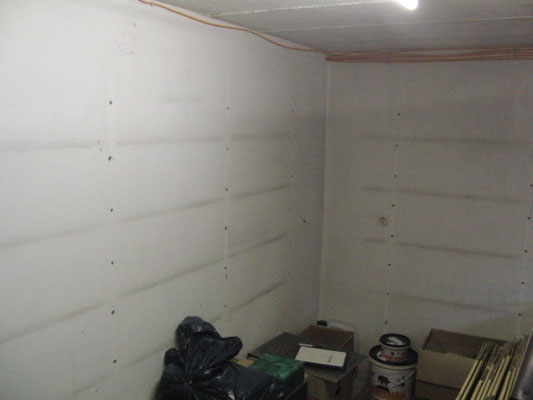

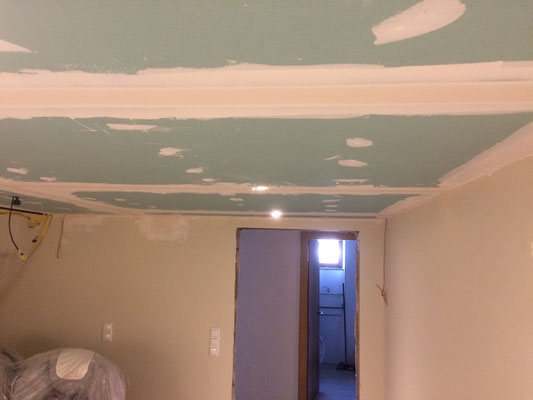

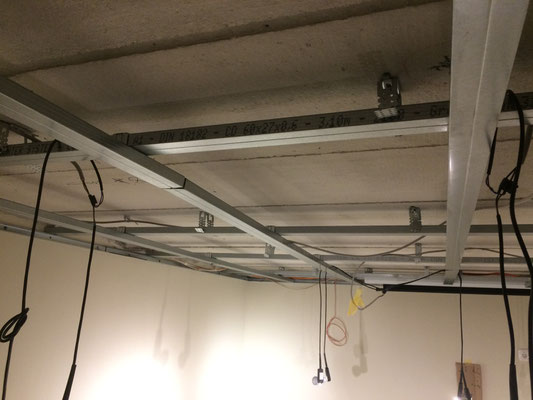

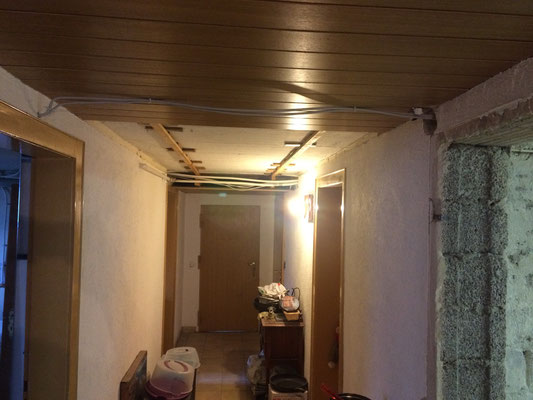

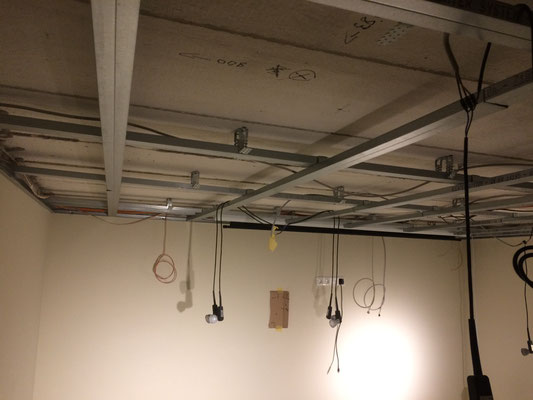

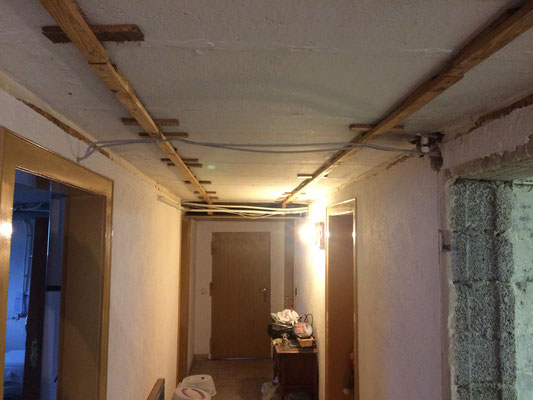

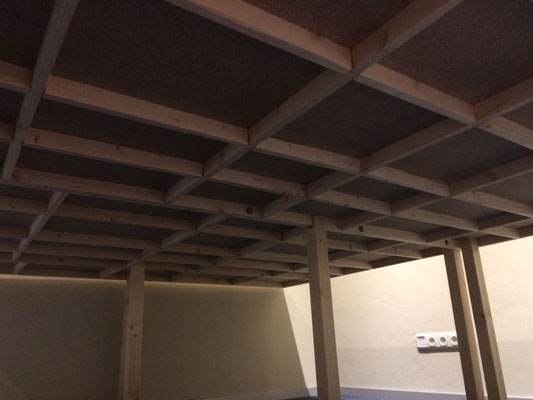

- Unterkonstruktion installiert

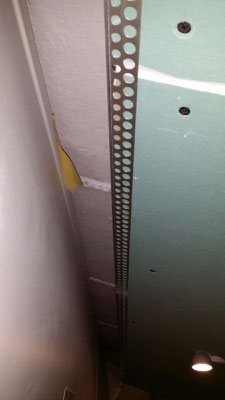

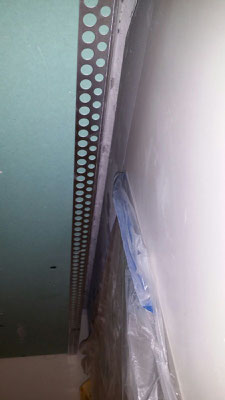

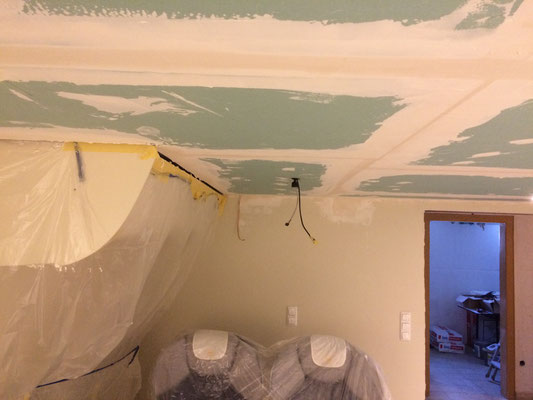

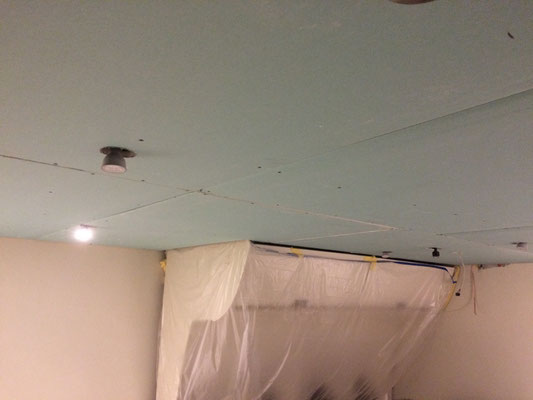

- Gipskartonplatten angebracht

- Fugen verspachtelt

- Eckwinkel angebracht

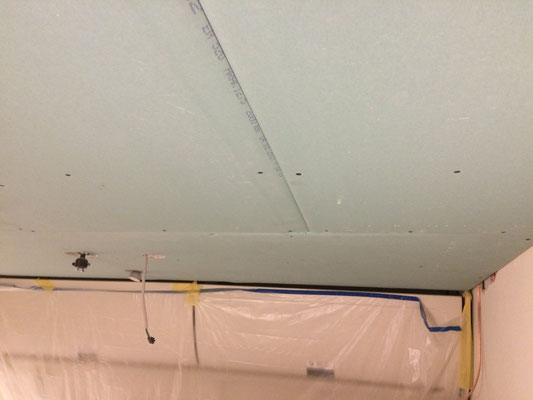

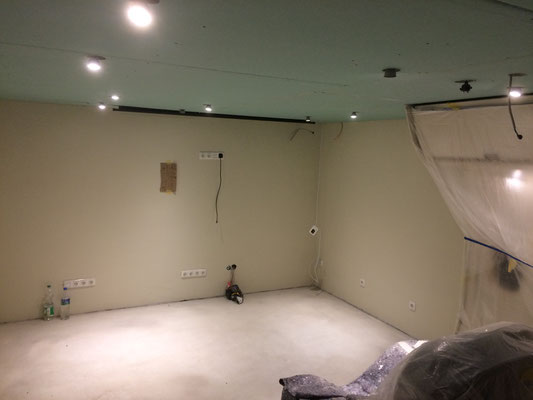

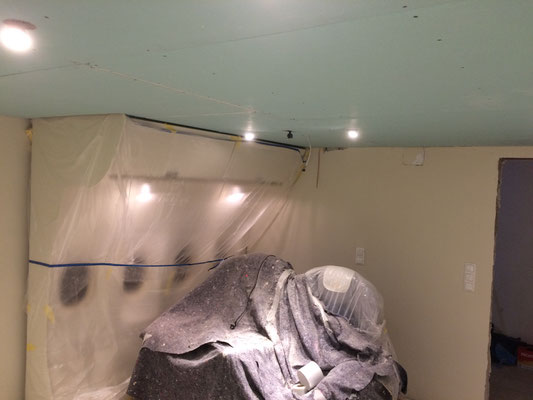

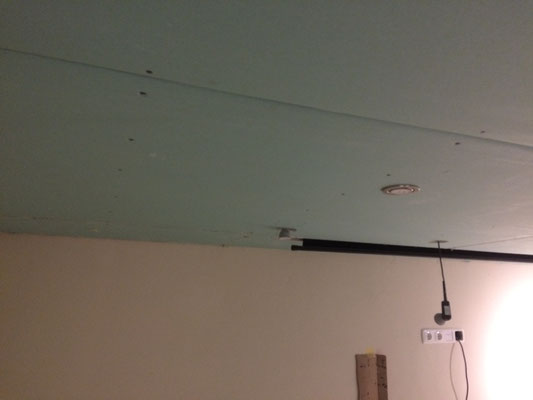

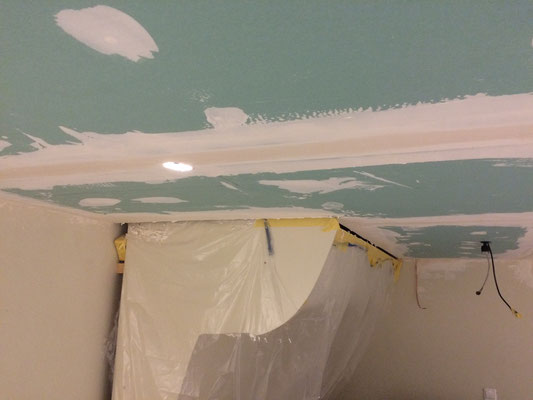

- Decke gestrichen

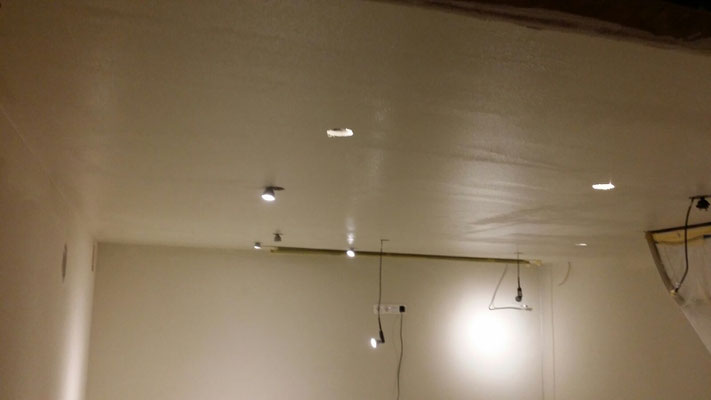

- Lampen befestigt

Datum: 01.02.2017

Status: Abgeschlossen

Bauabschnitt 11

- Installationen (Teil 1)

Datum: 20.06.2016

 Status:

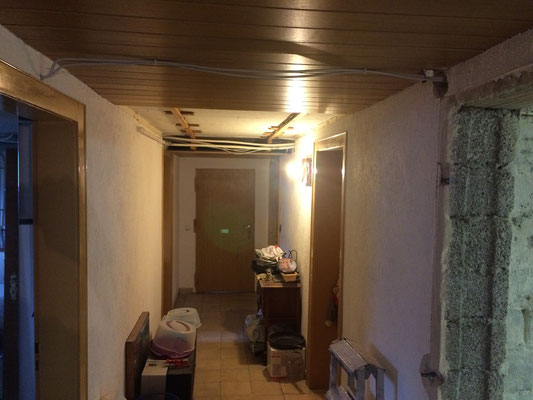

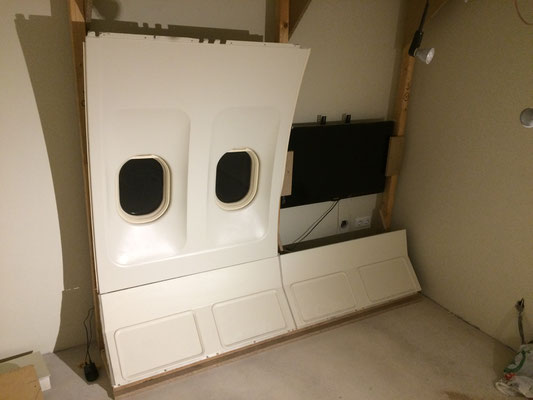

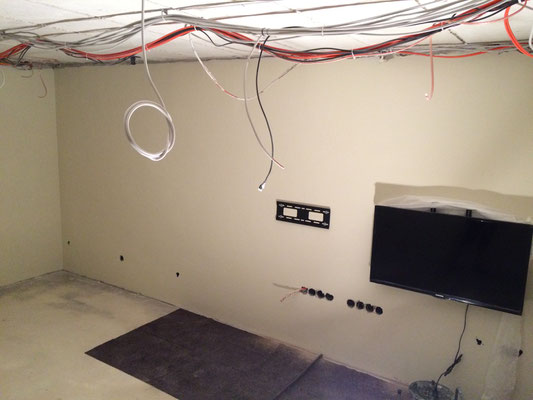

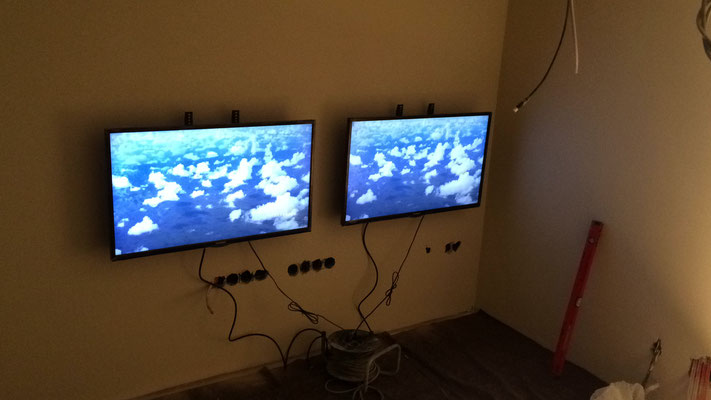

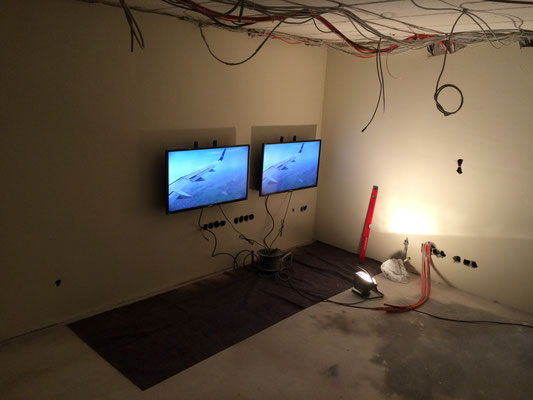

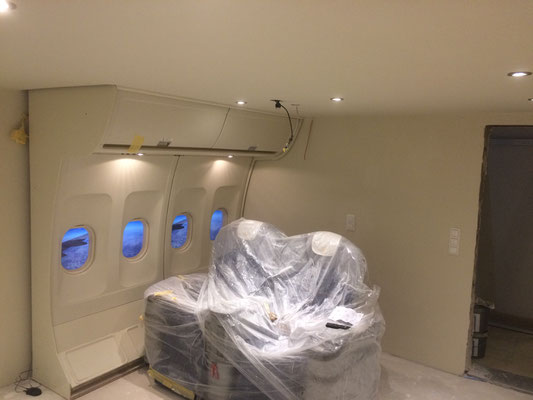

- Fernseher hinter Flugzeugwand montiert

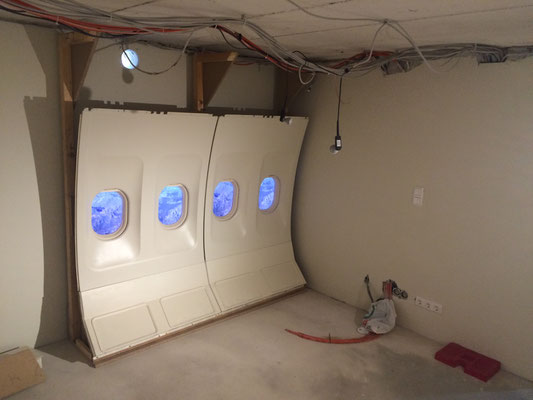

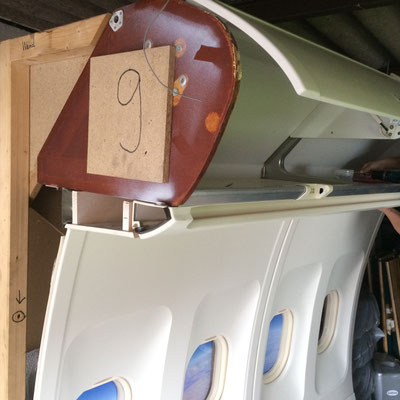

- Flugzeugwand aufgebaut

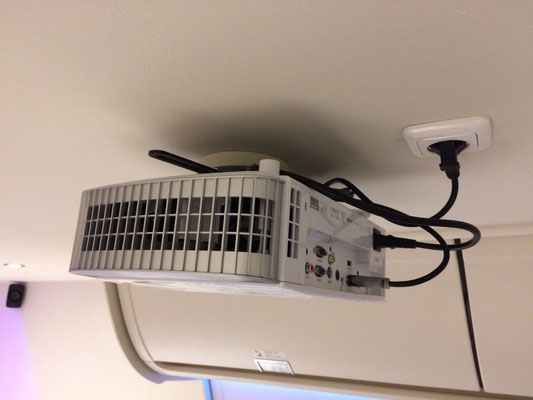

- Beamer installiert

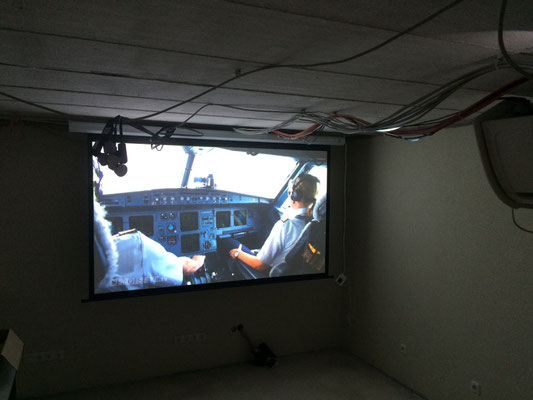

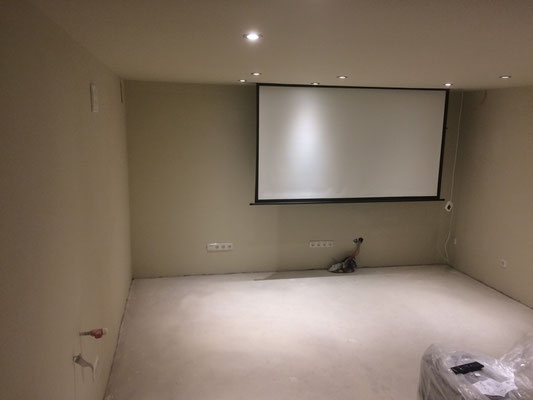

- Leinwand montiert

- Netzwerk installiert

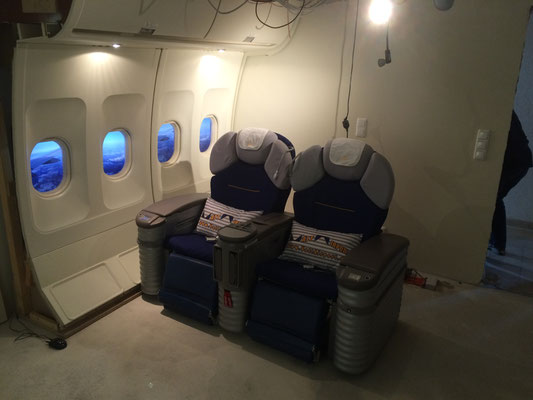

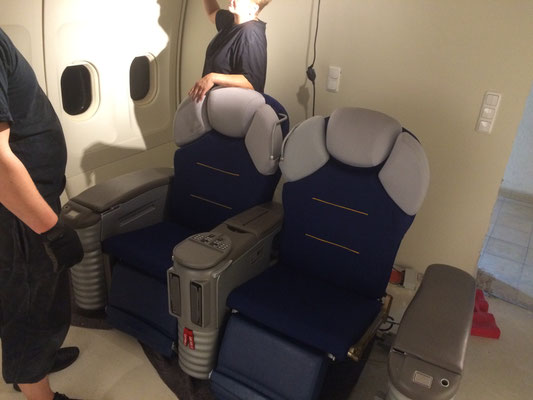

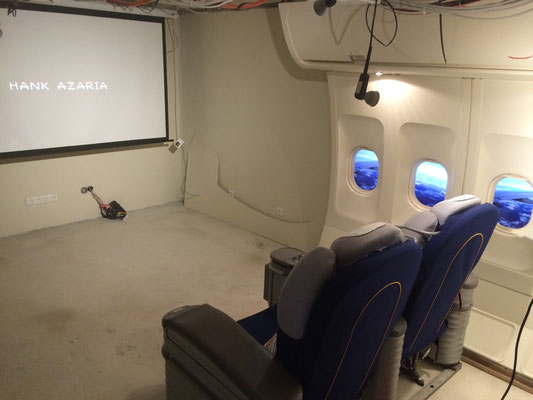

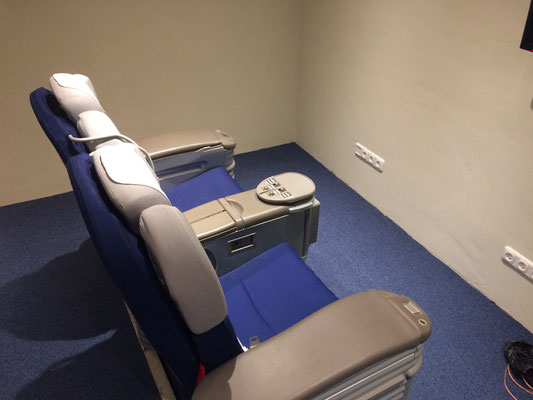

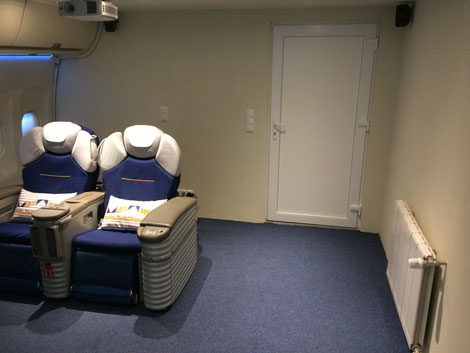

- Sitze installiert

- Lüfter eingebaut

Datum: 11.01.2017

Status: Abgeschlossen

Bauabschnitt 10

- Farbe

Datum: 30.05.2016

Status:

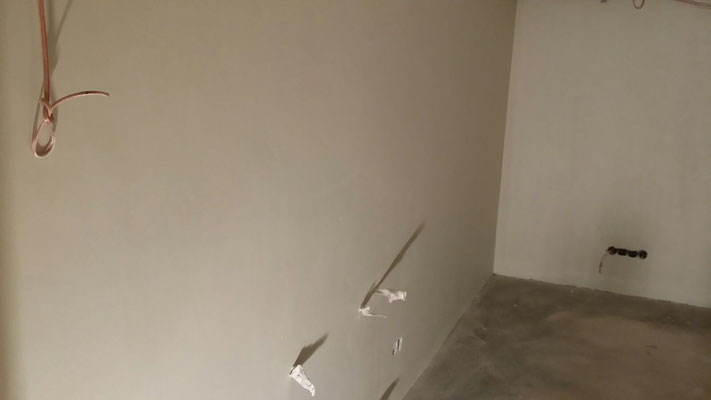

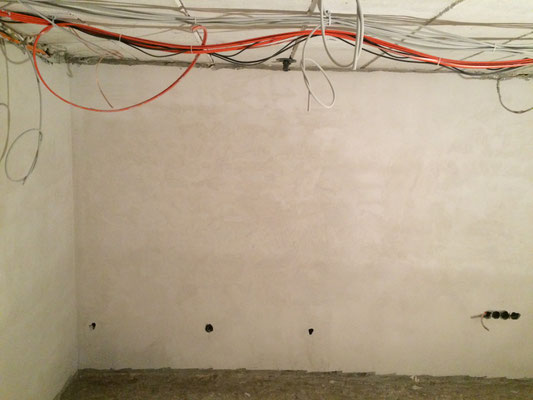

- Wände gestrichen

- Decke gestrichen

Datum: 01.02.2017

Status: Abgeschlossen

Bauabschnitt 9

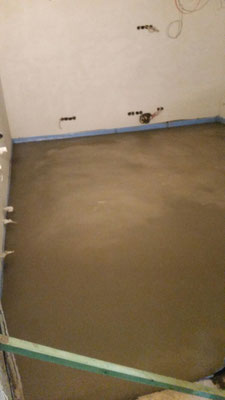

- Estrich

Datum: 19.05.2016

Status:

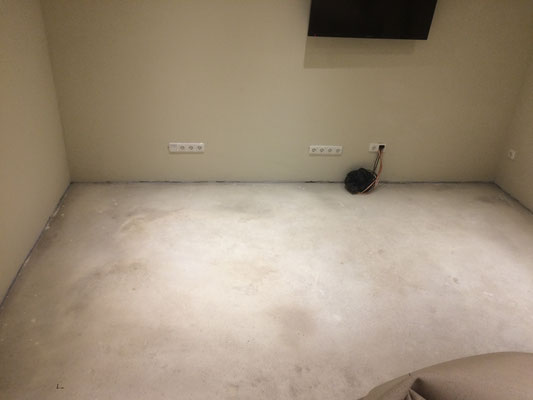

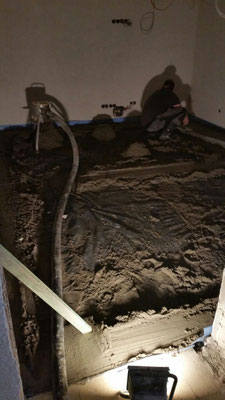

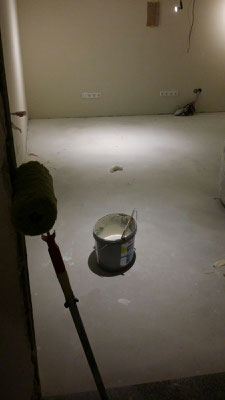

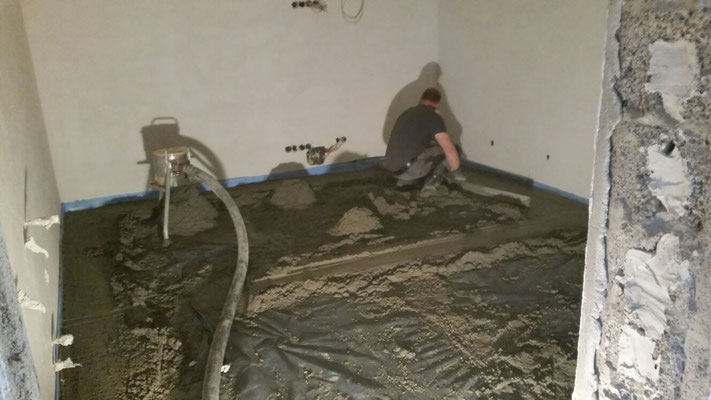

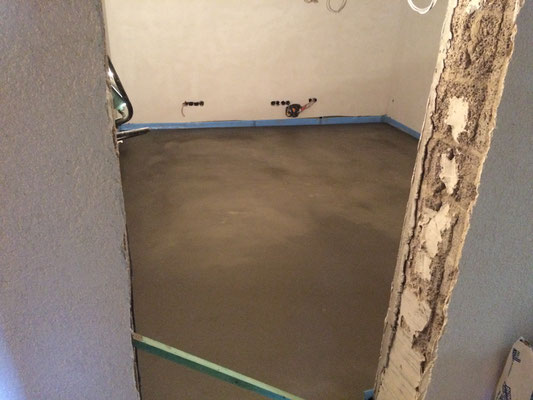

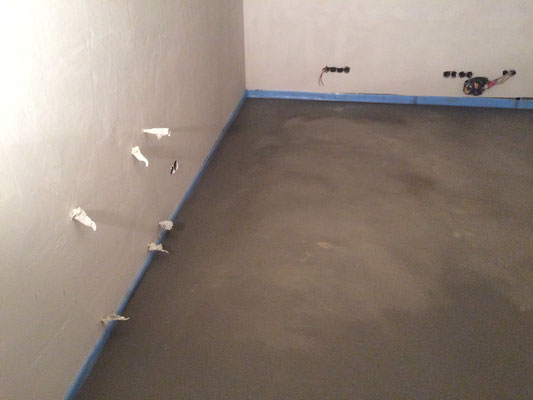

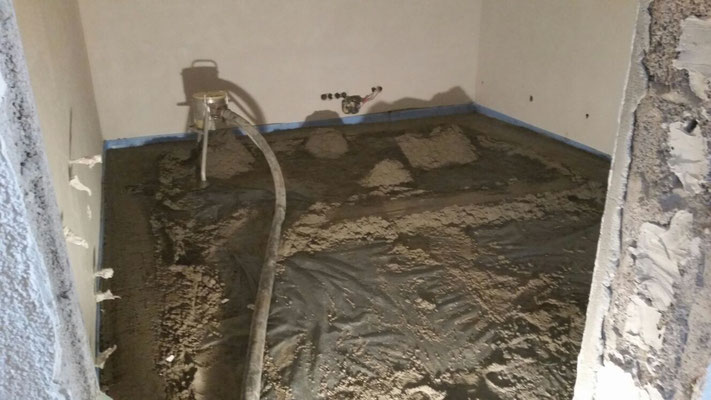

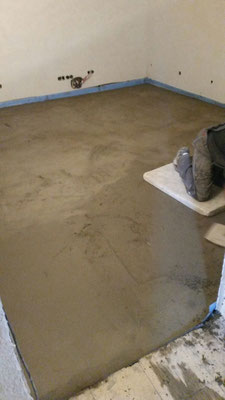

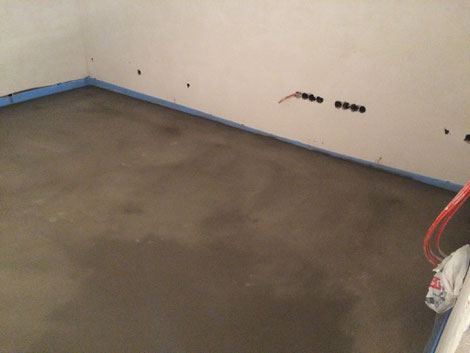

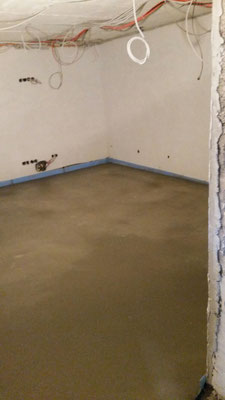

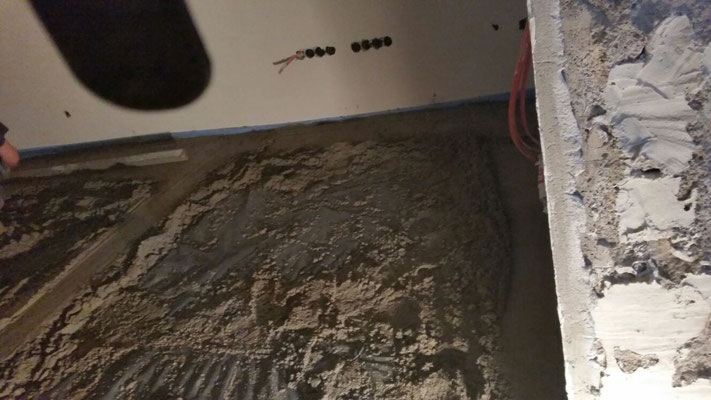

- Estrich verlegt

Datum: 03.06.2016

Status: Abgeschlossen

Bauabschnitt 8

- Verputz

Datum: 09.05.2016

Status:

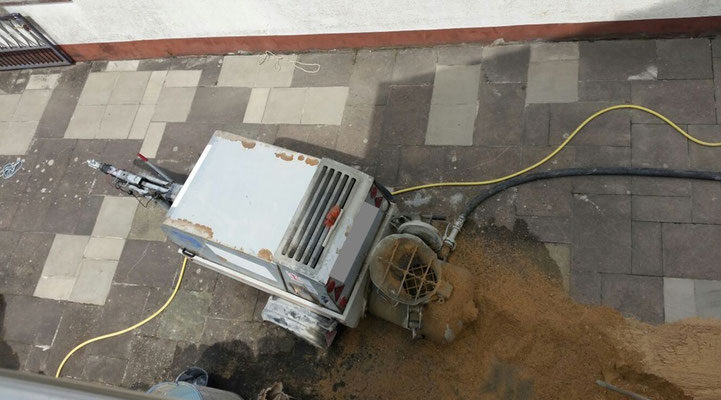

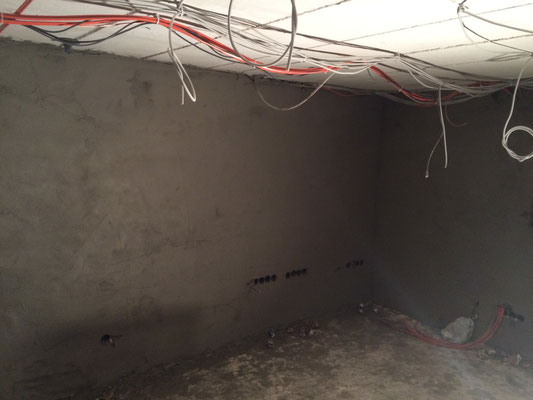

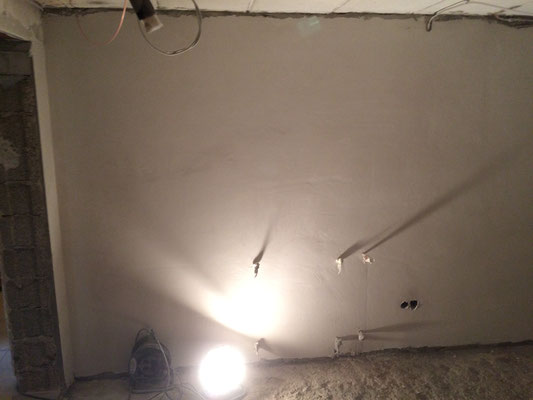

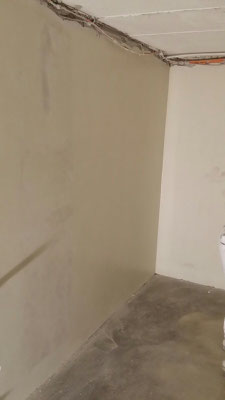

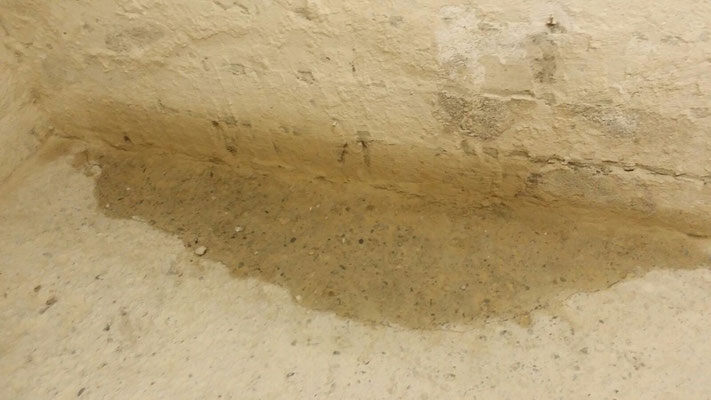

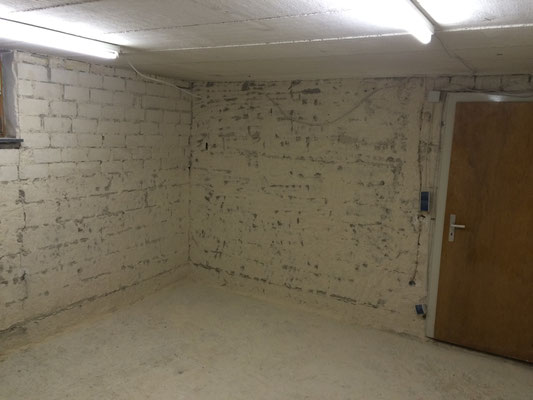

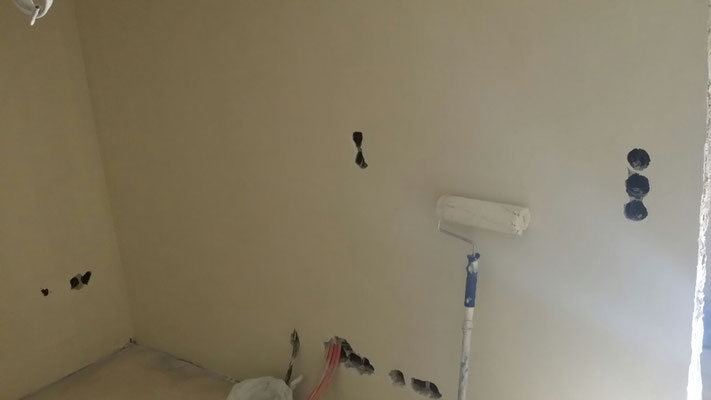

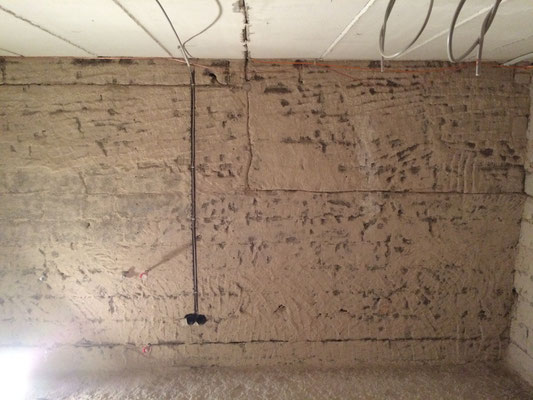

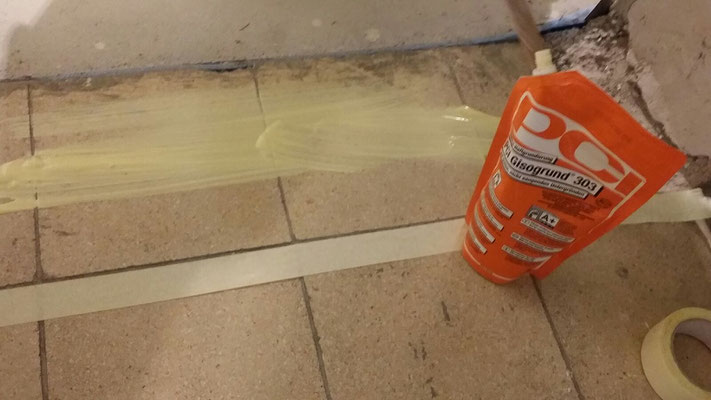

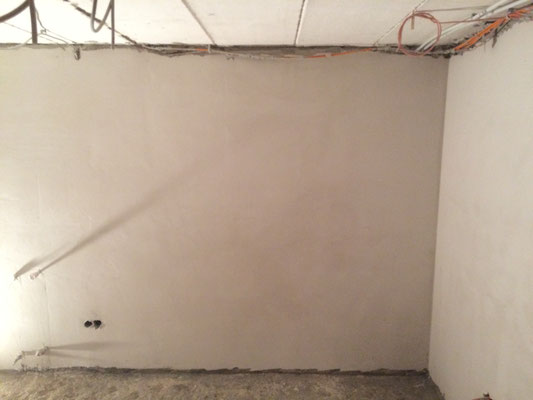

- Haftgrund aufgebracht

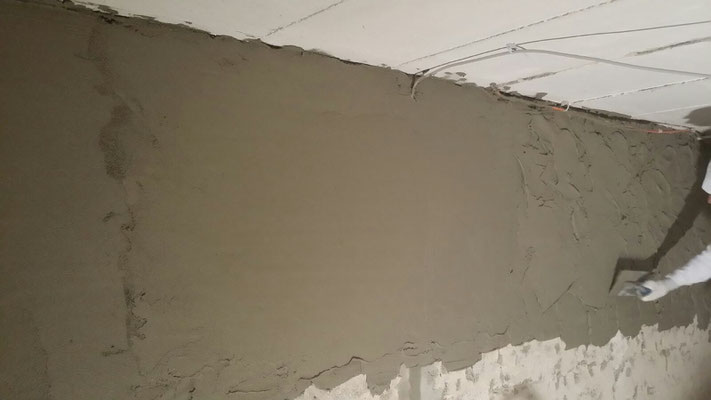

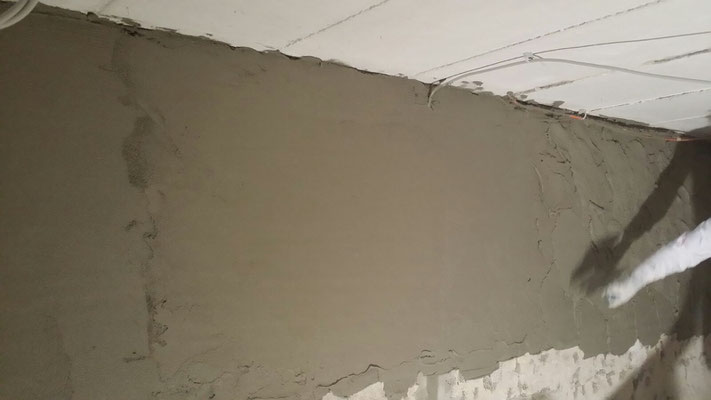

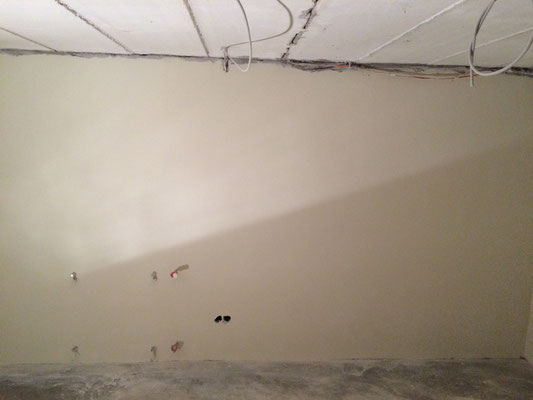

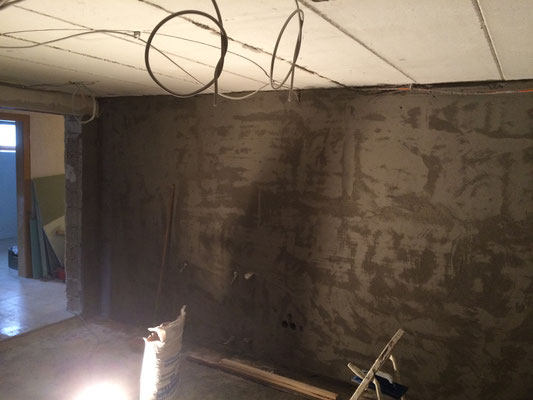

- Putz aufgebracht

Datum: 11.05.2016

Status: Abgeschlossen

Bauabschnitt 7

- Fenster

Datum: 26.03.2016

Status:

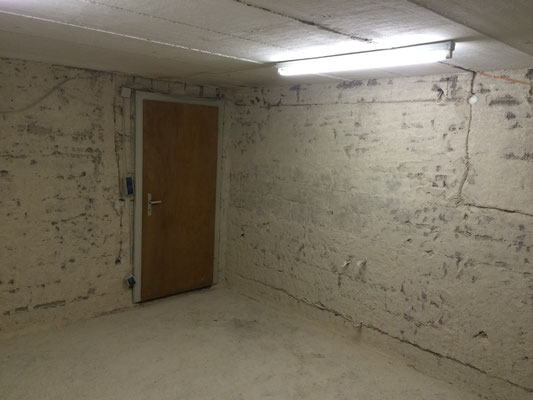

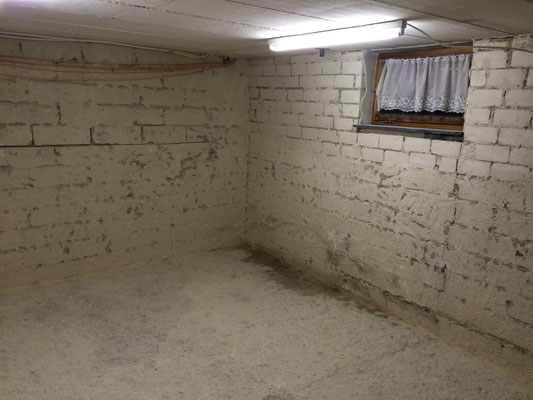

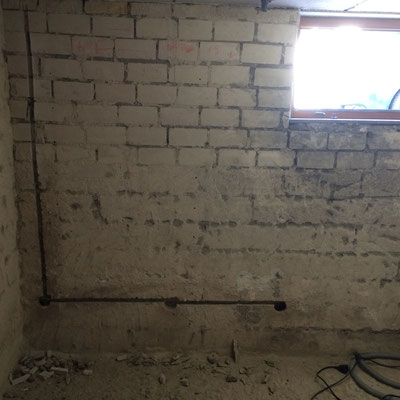

- ausgebaut

- neu lackiert

- Poster aufgeklebt

- neues Fensterkit aufgebracht

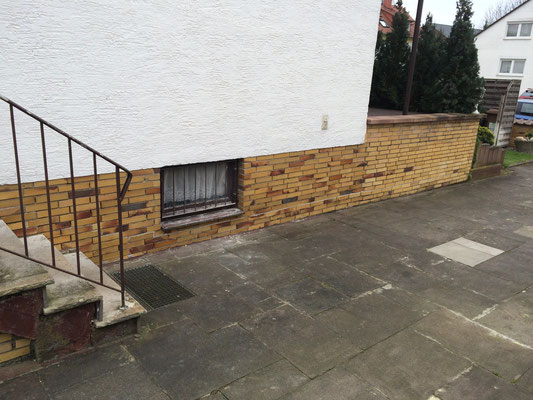

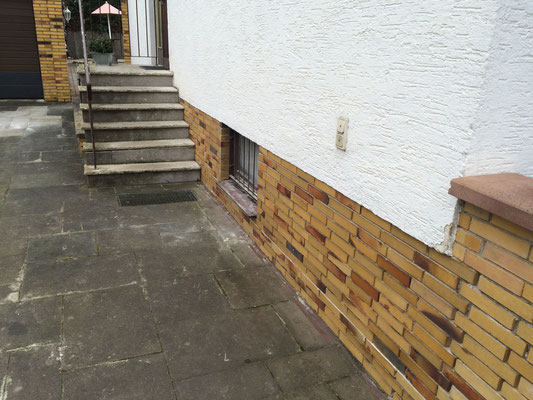

- isoliert und zugemauert

 Datum: 09.05.2016

 Status: Abgeschlossen

Bauabschnitt 6

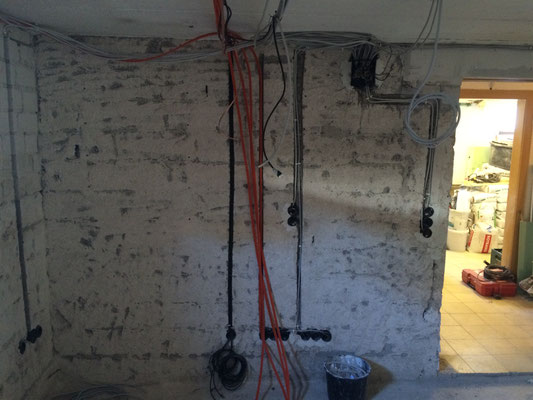

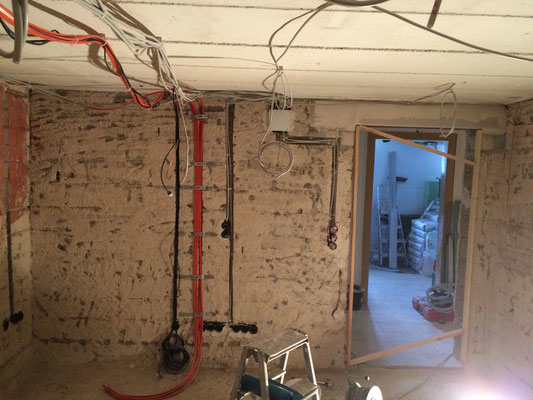

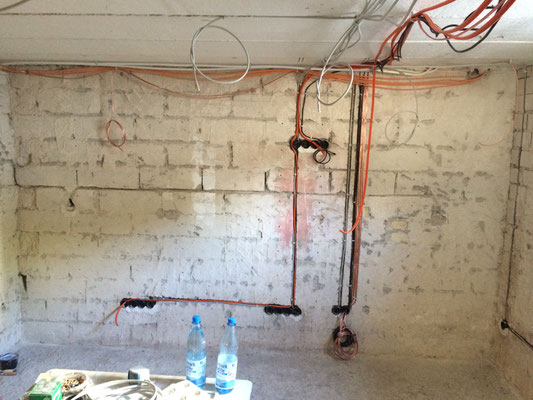

- Elektrik

Datum: 26.03.2016

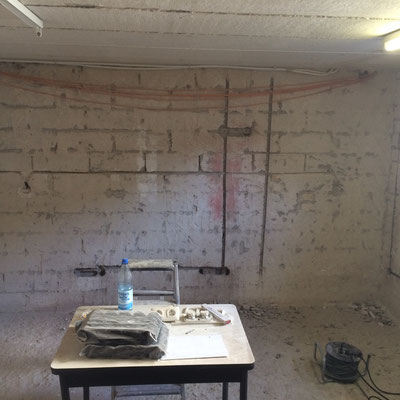

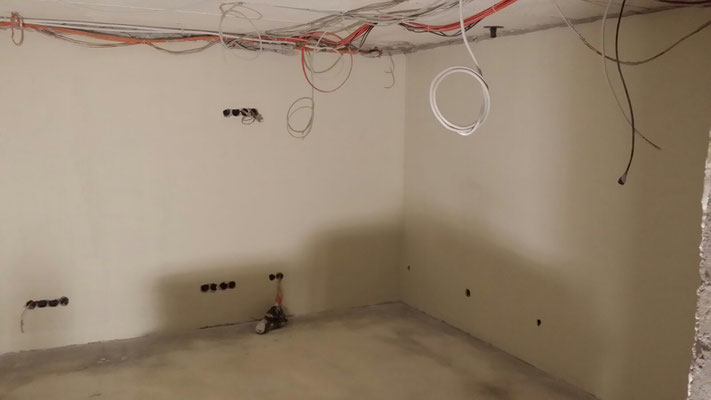

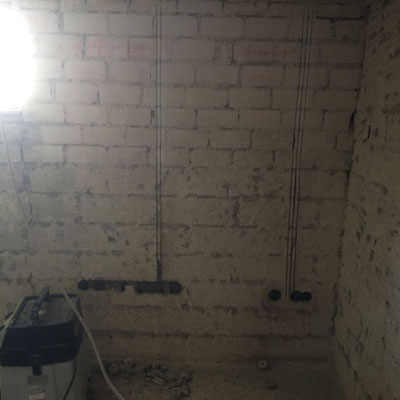

Status:

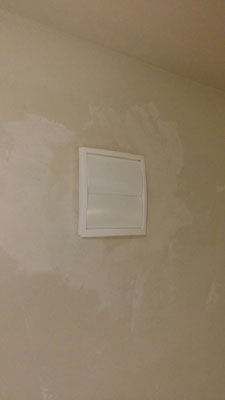

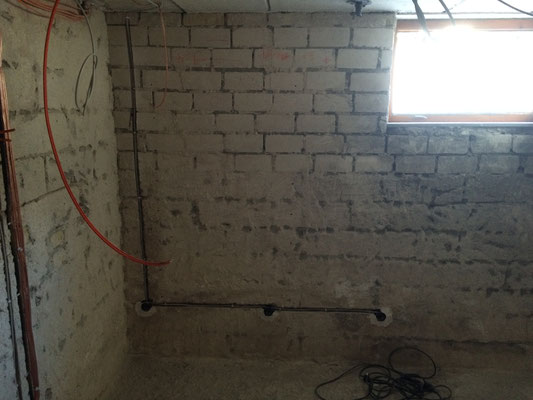

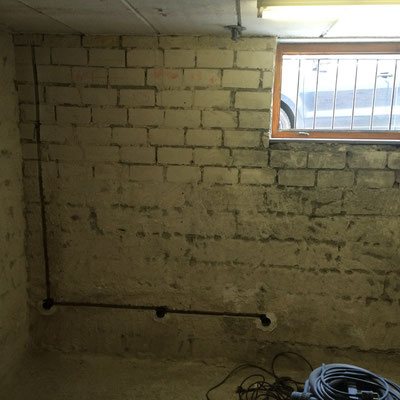

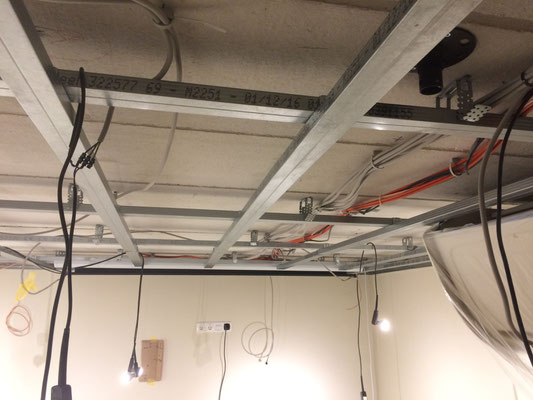

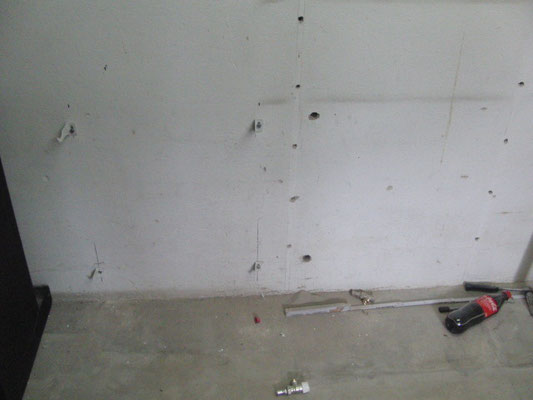

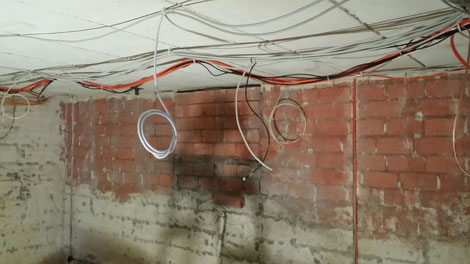

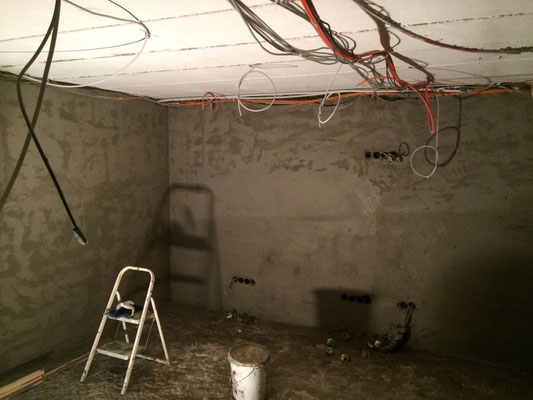

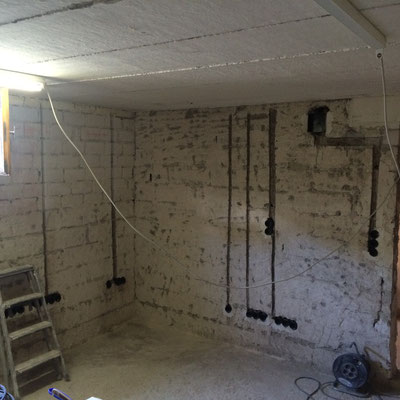

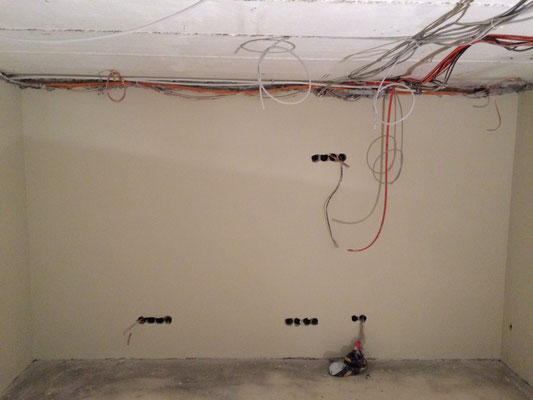

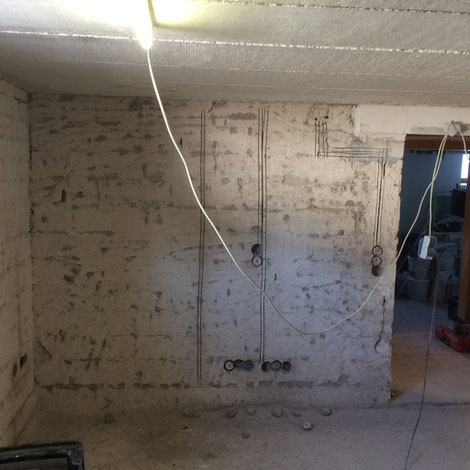

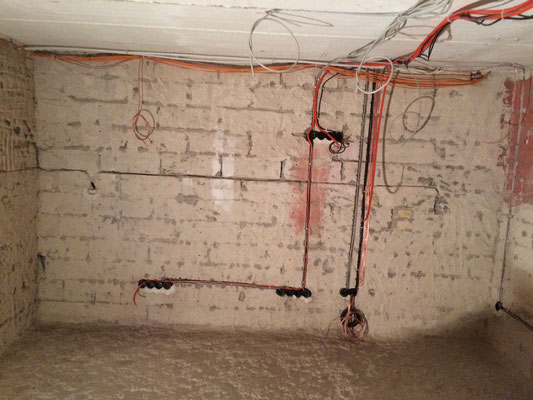

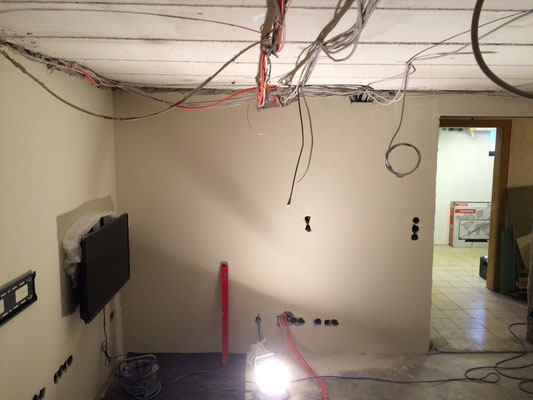

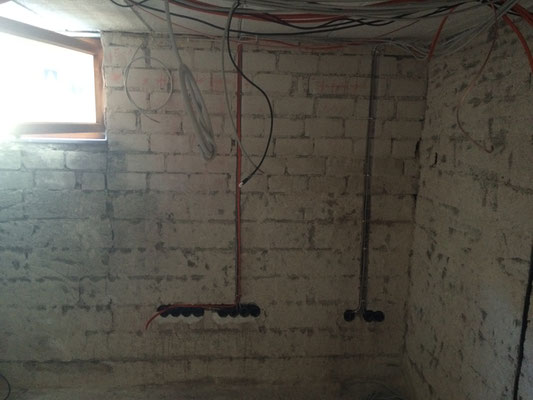

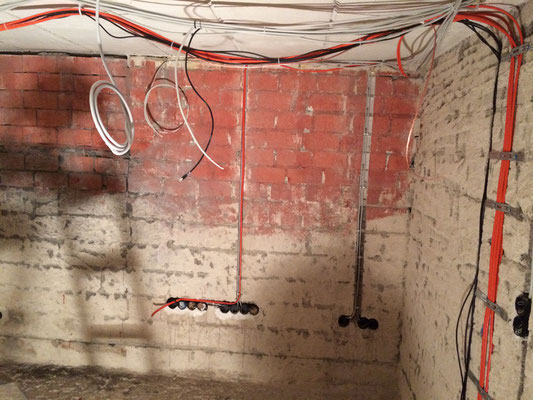

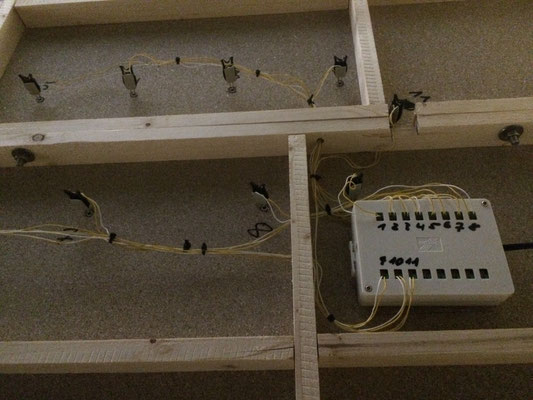

- Dosen gesetzt

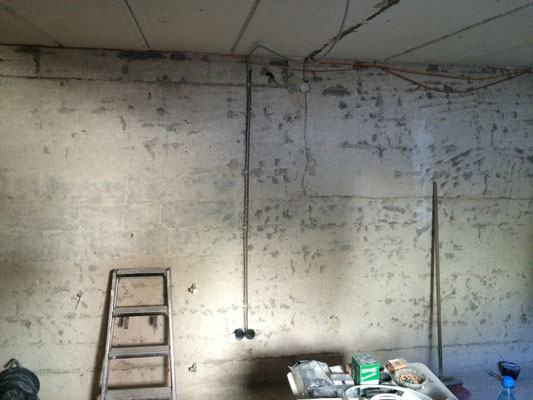

- Schlitze gezogen

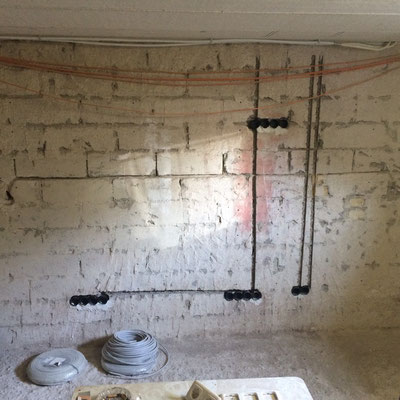

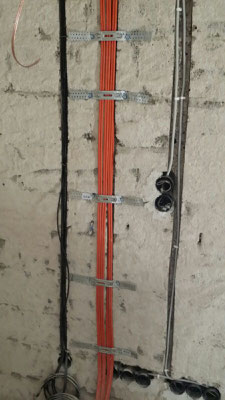

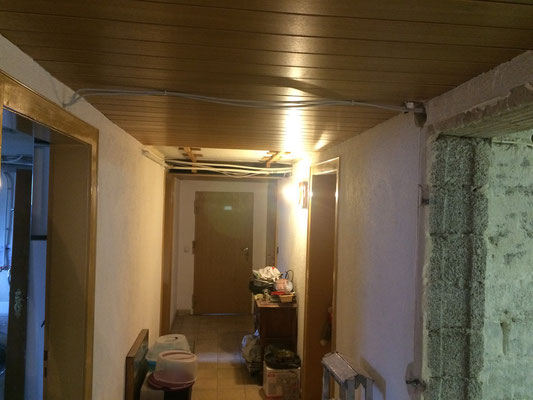

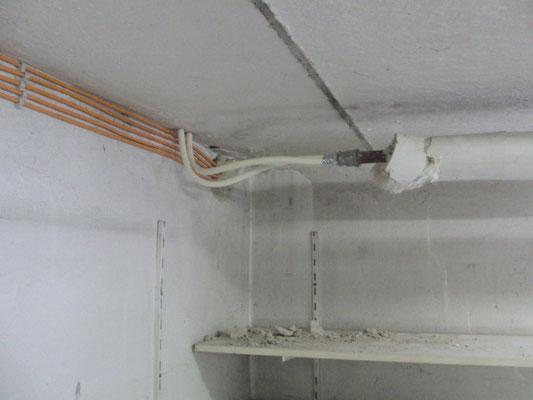

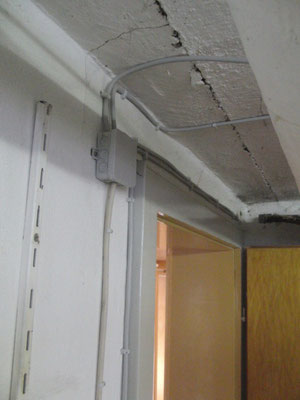

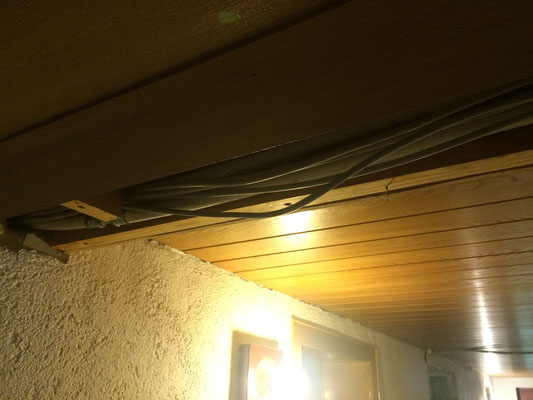

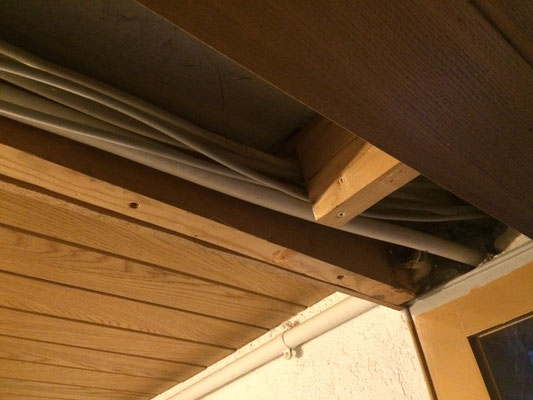

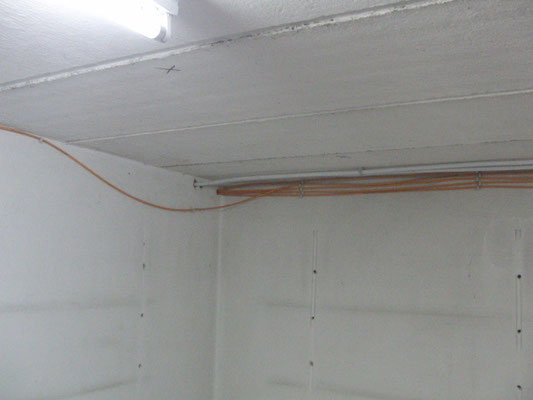

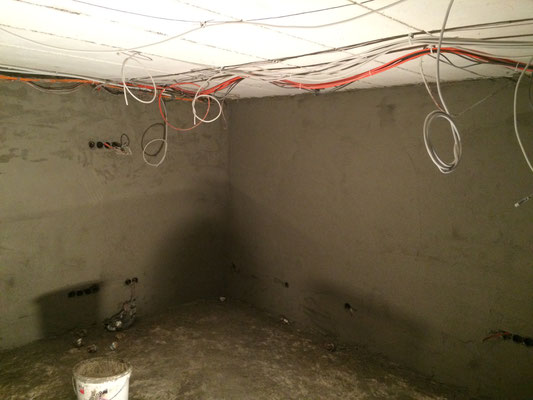

- Kabel verlegt

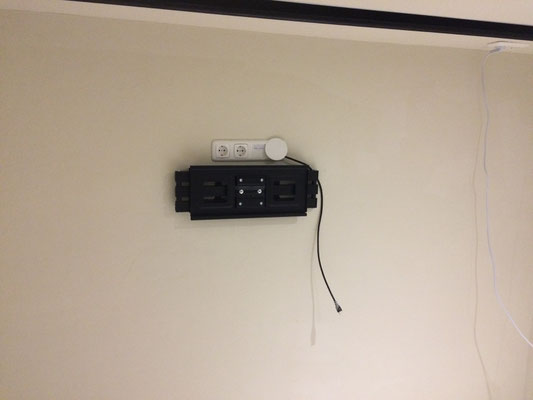

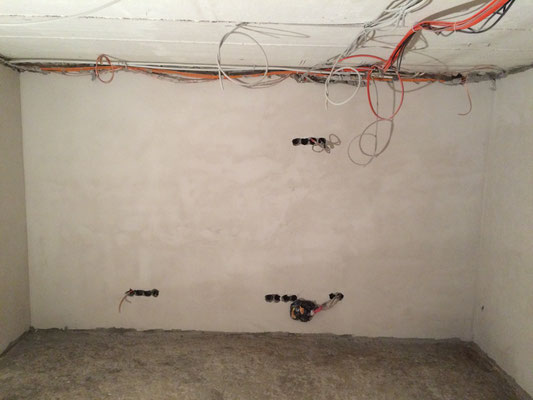

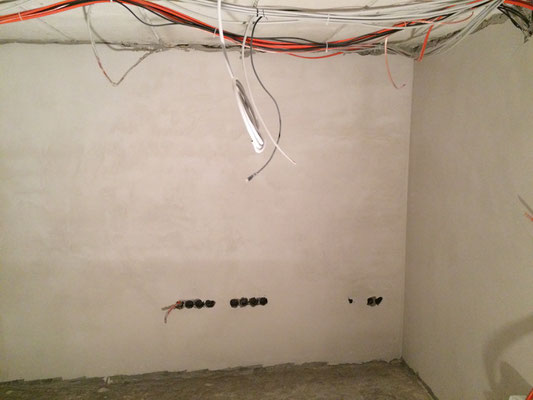

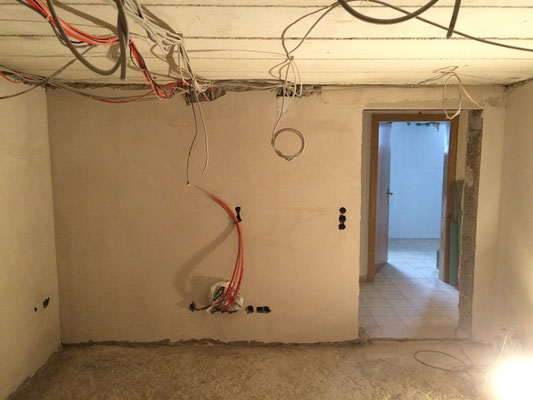

- Steckdosen verbaut

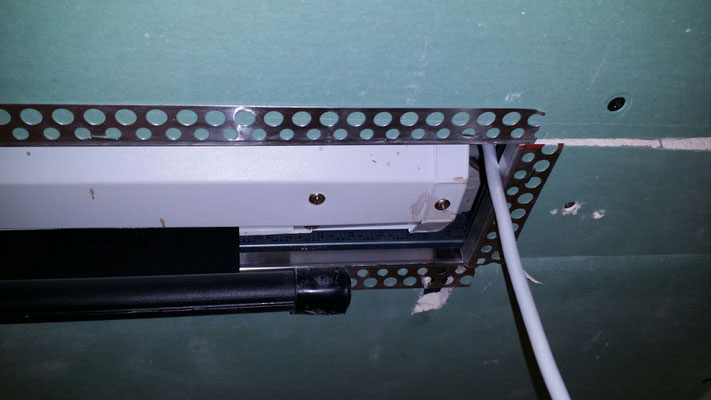

- Rahmen verbaut

- Licht vorbereitet

- Licht installiert

Datum: 03.02.2017

Status: Abgeschlossen

Bauabschnitt 5

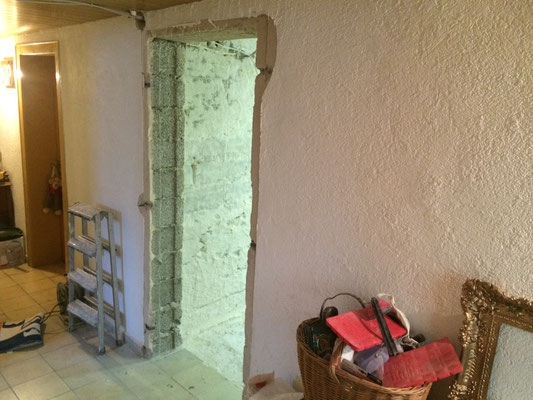

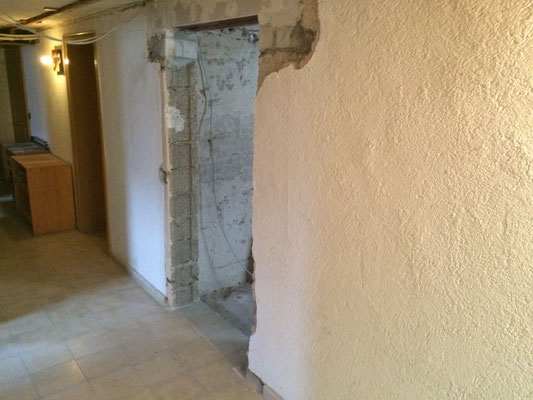

- Tür verbreitern

Datum: 05.03.2016

Status:

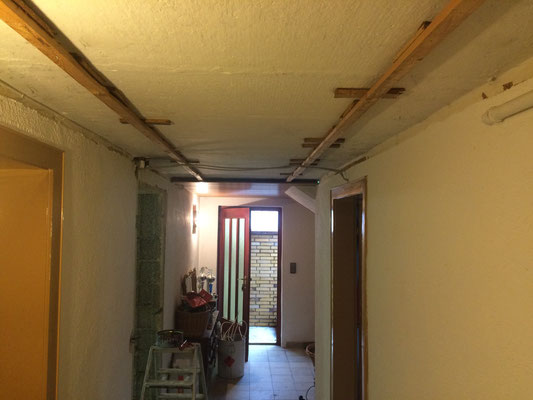

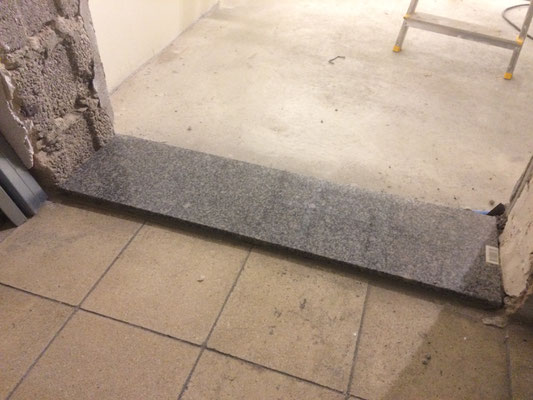

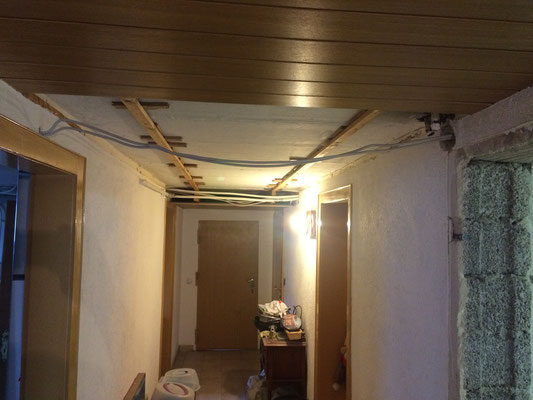

- Decke im Flur entfernt

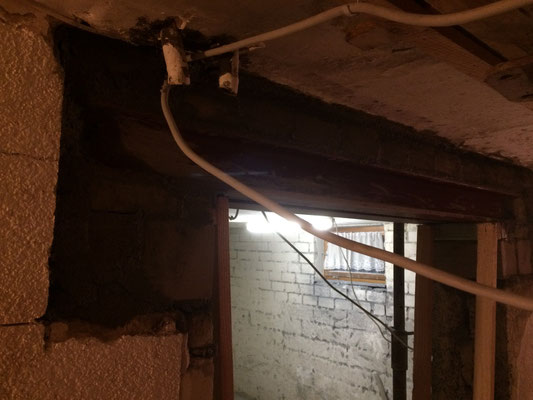

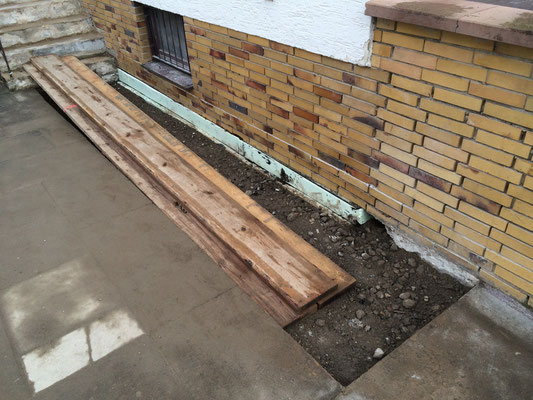

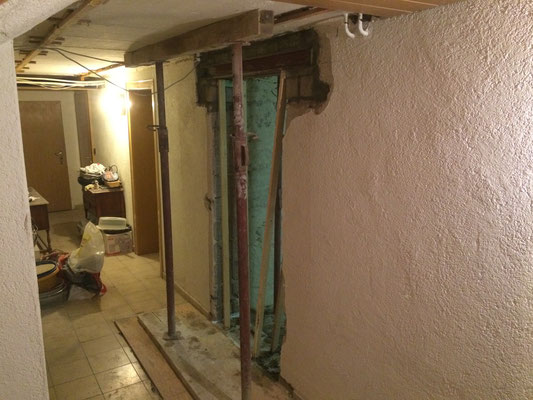

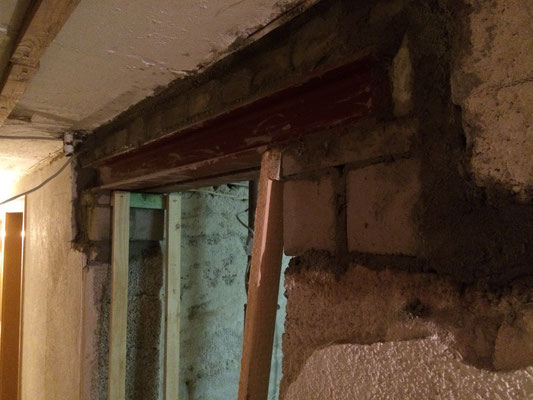

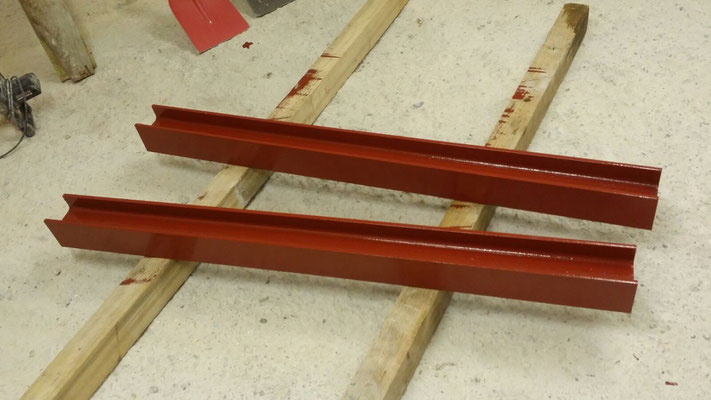

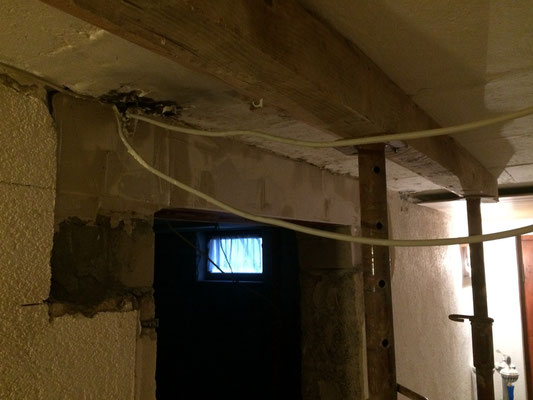

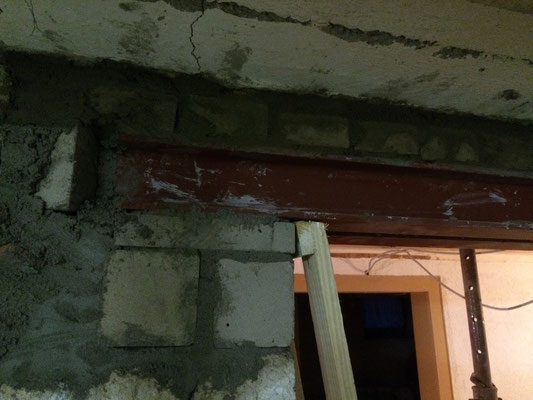

- Stahlträger vorbereitet

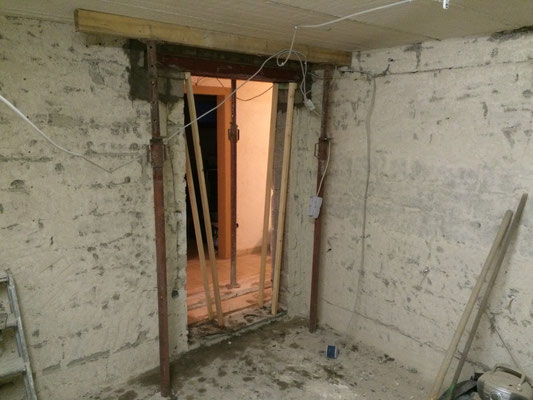

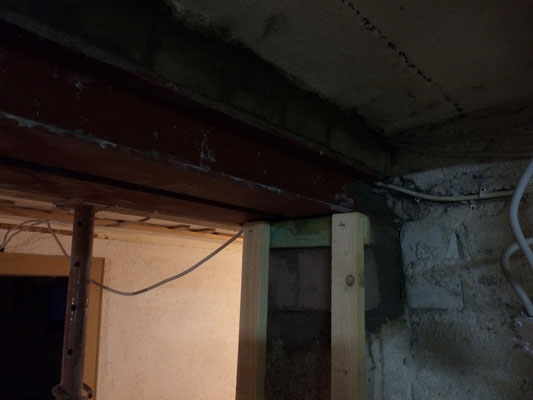

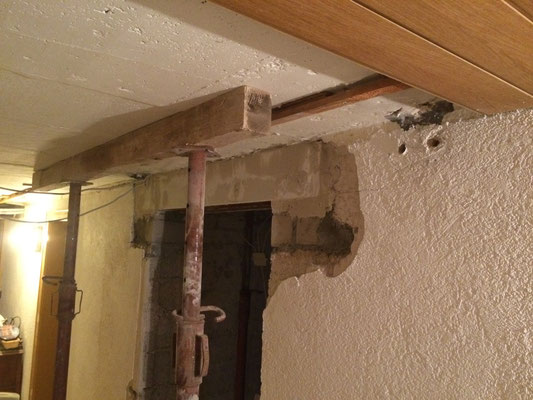

- Stahlträger eingebaut

- Stahlträger verblendet

- Stützen entfernt

Datum: 15.03.2016

Status: Abgeschlossen

Bauabschnitt 4

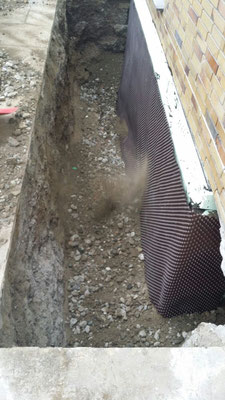

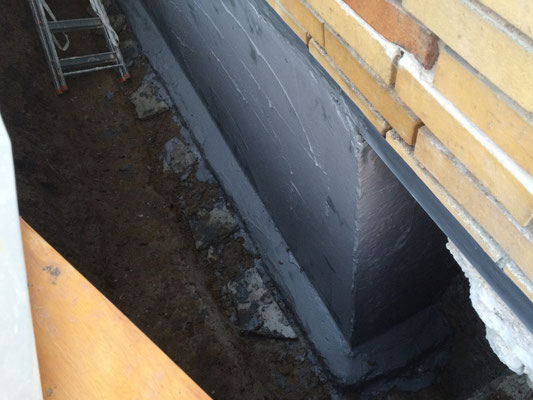

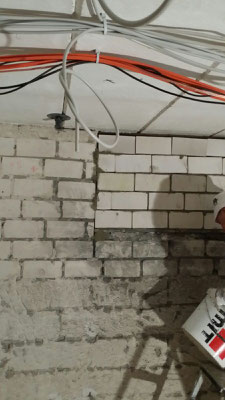

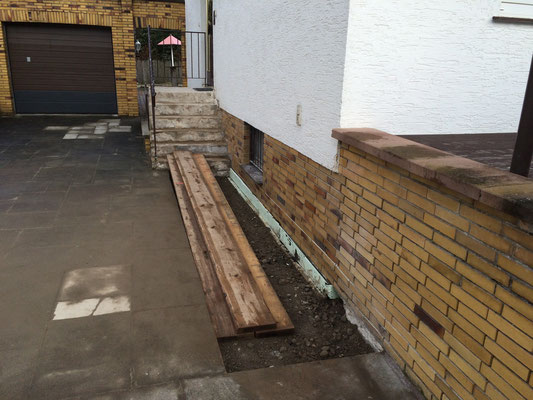

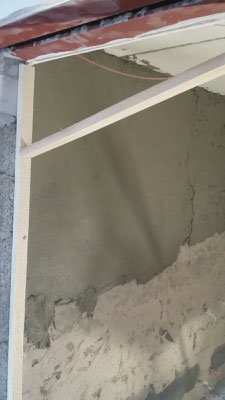

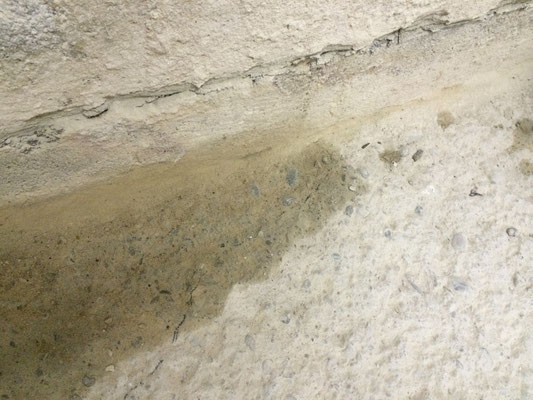

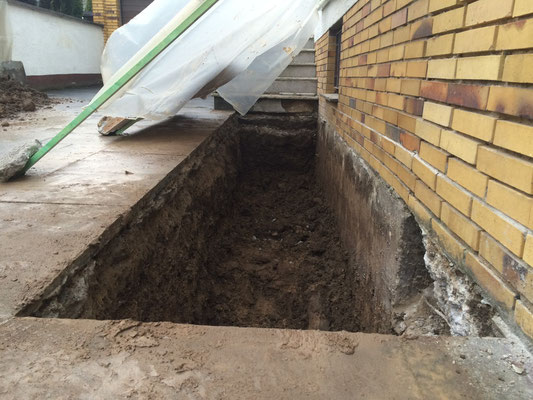

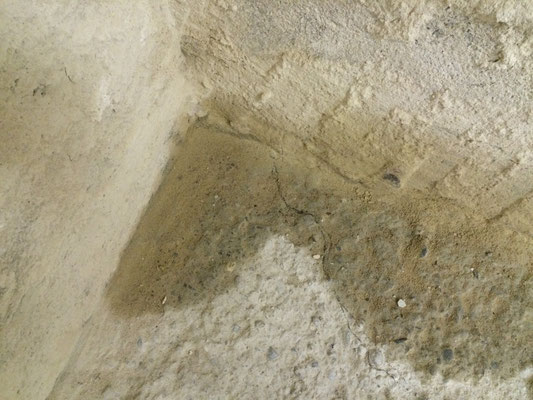

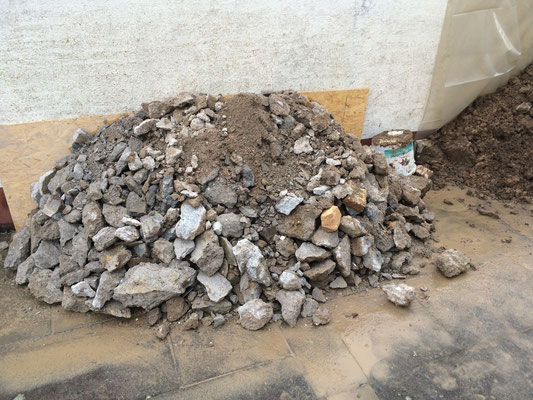

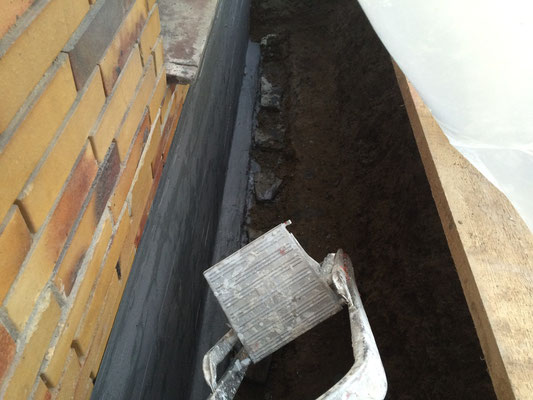

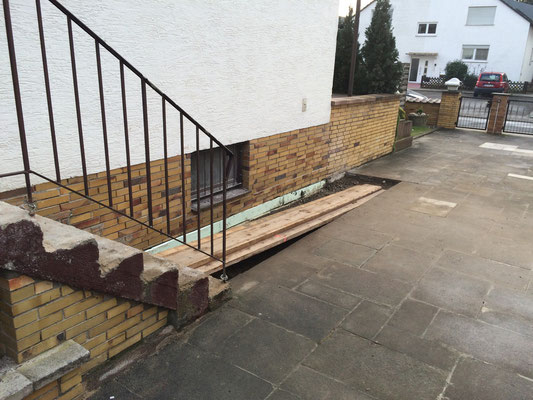

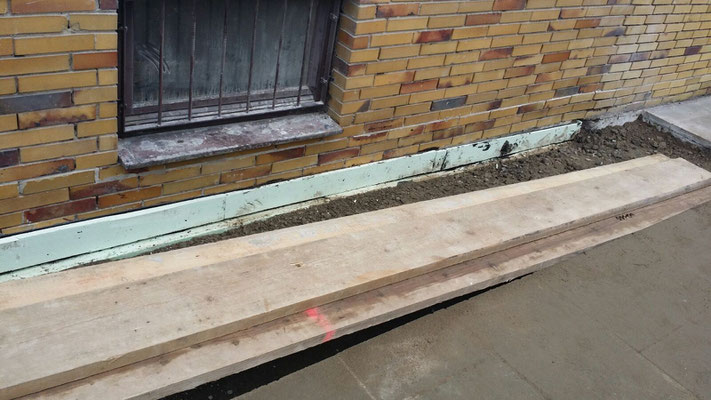

- Kellerwand abdichten

Datum: 02.03.2016

Status:

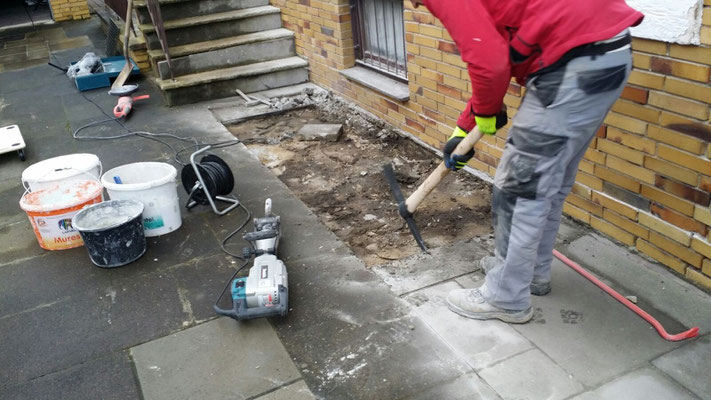

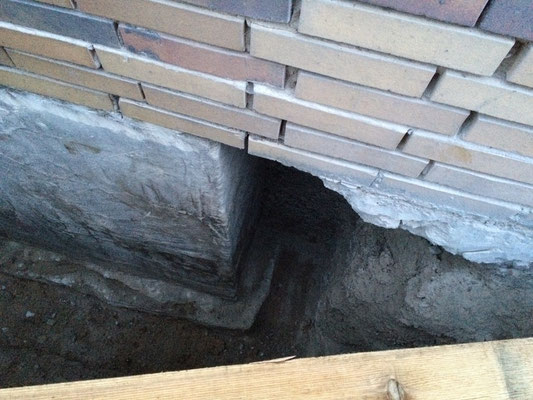

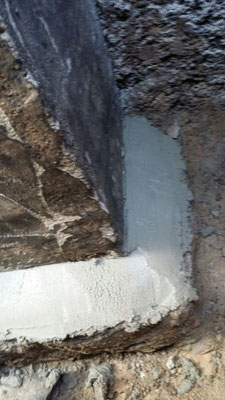

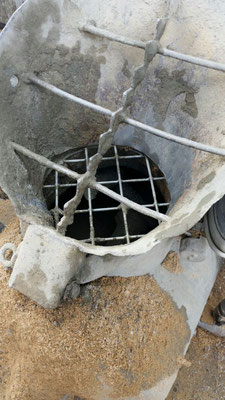

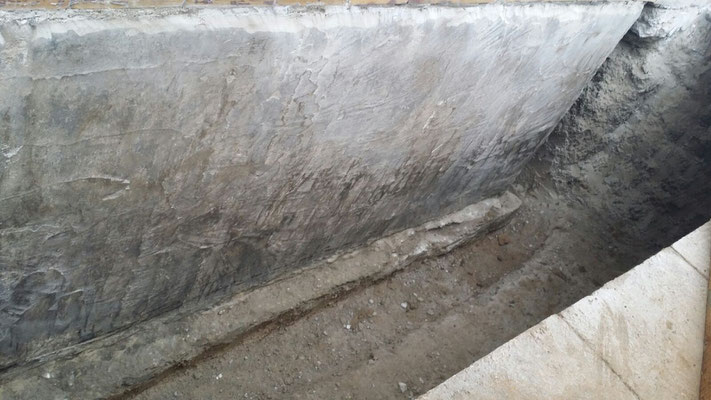

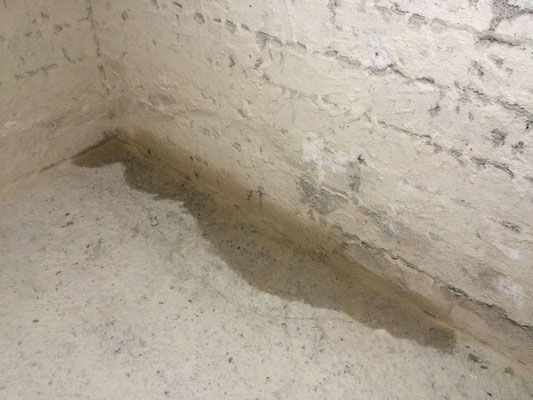

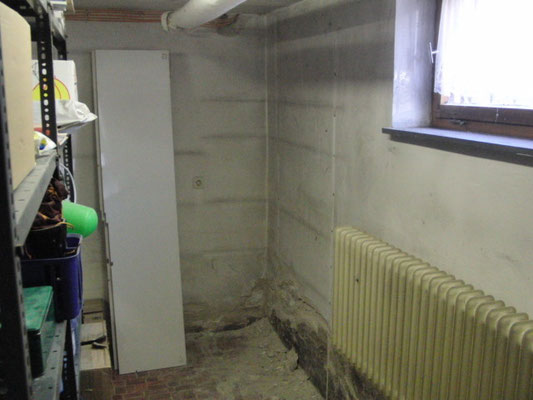

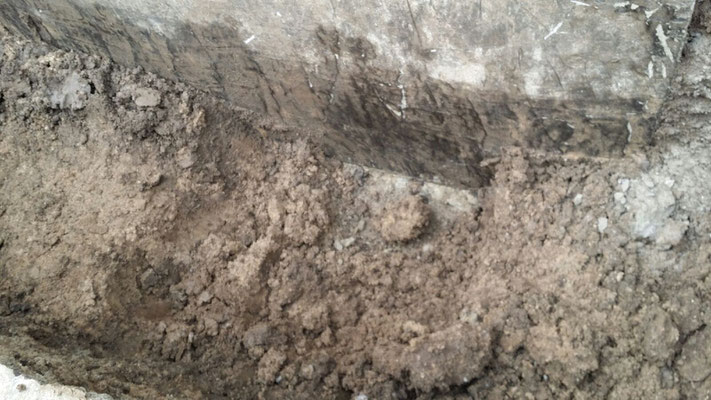

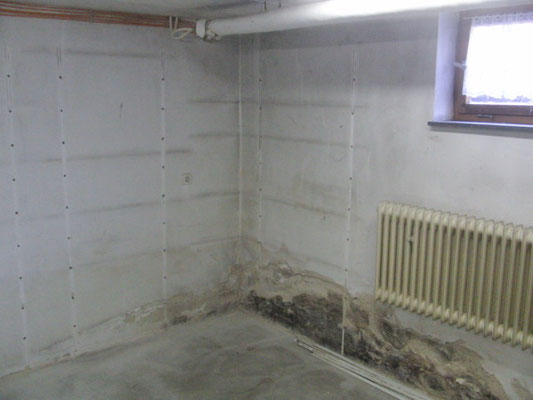

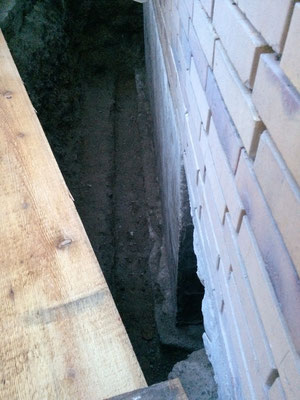

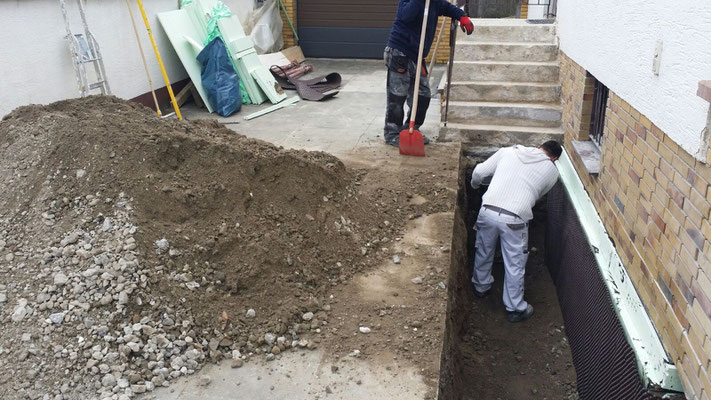

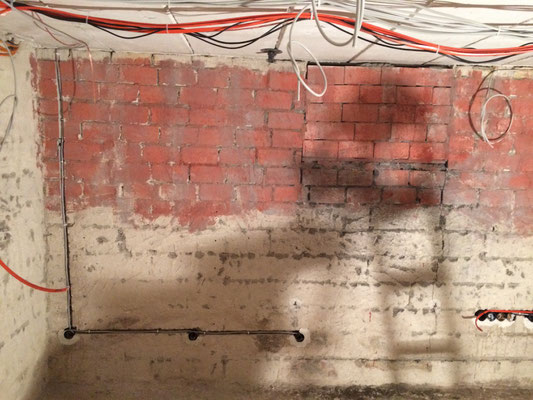

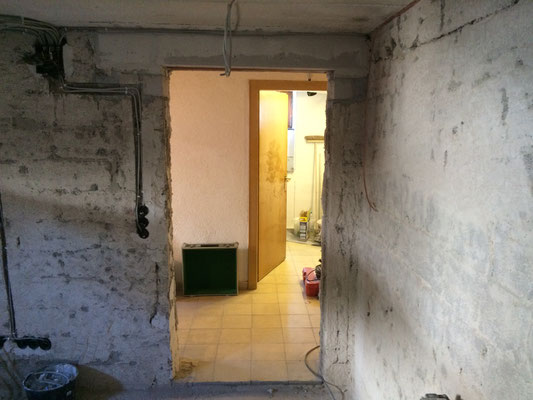

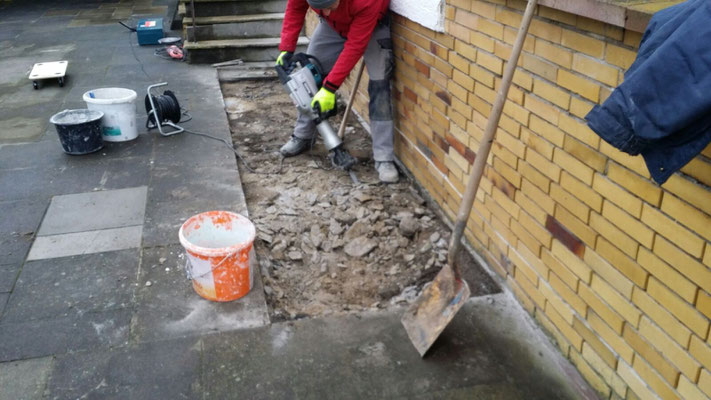

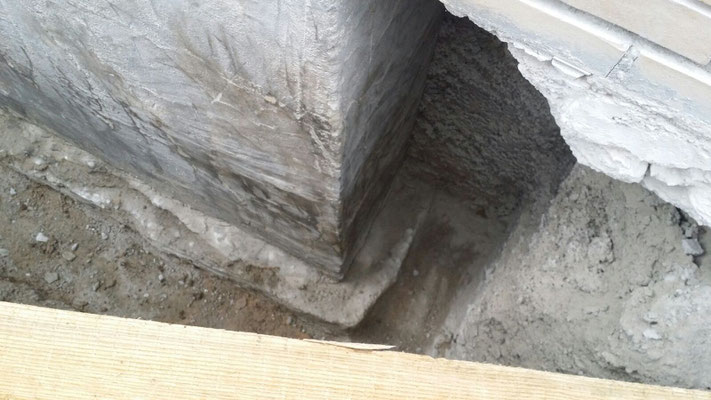

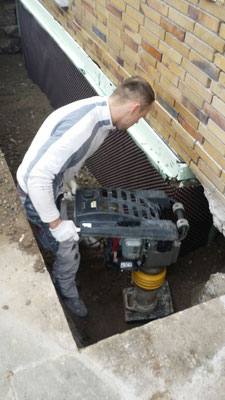

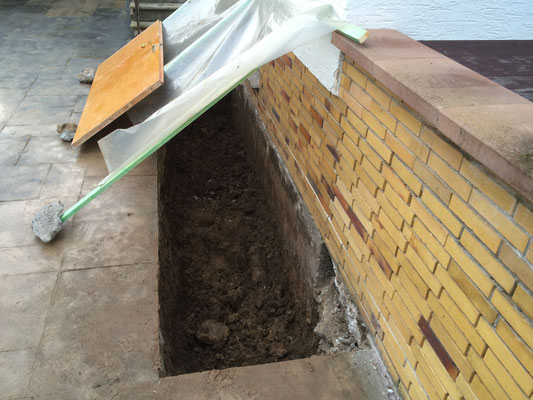

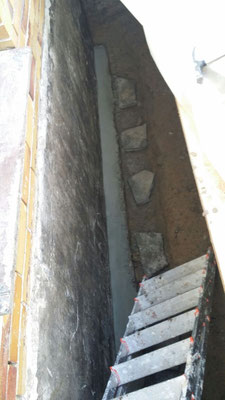

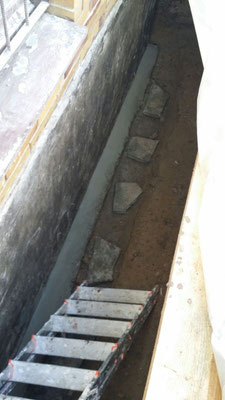

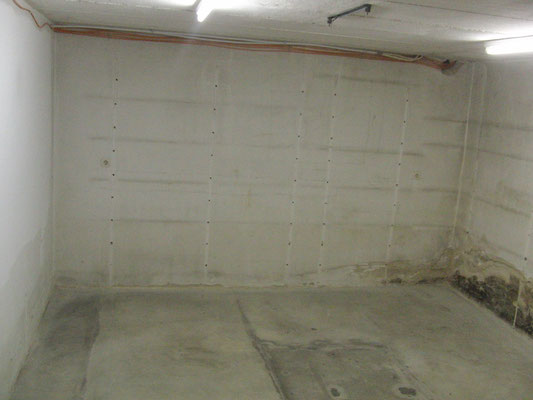

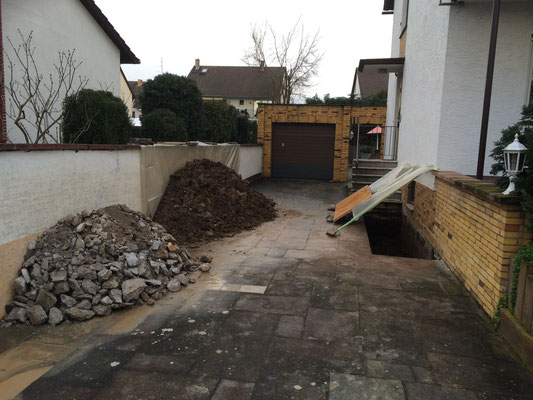

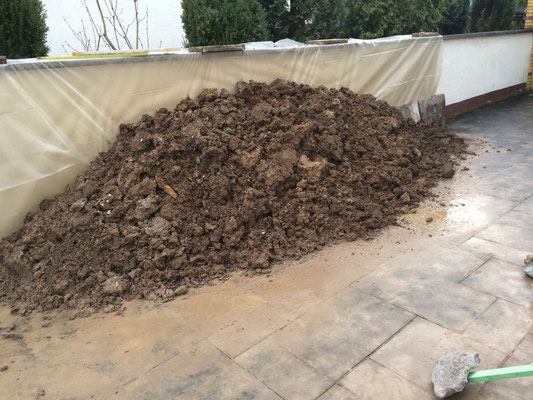

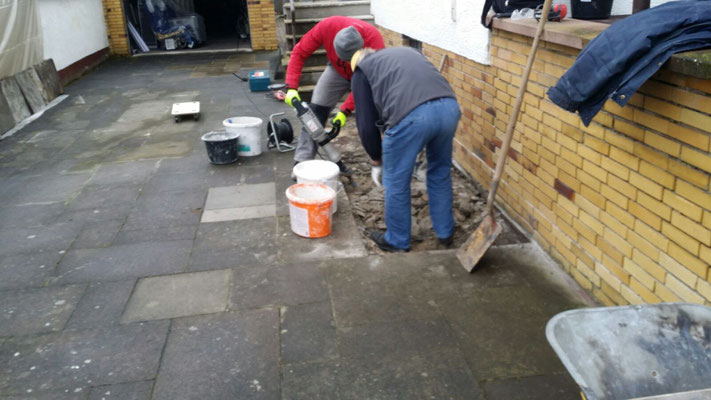

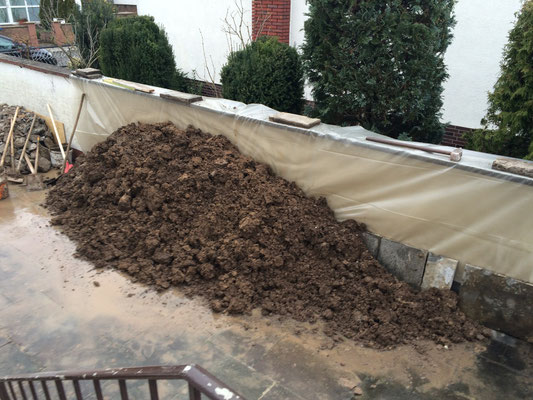

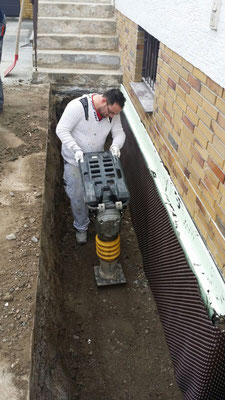

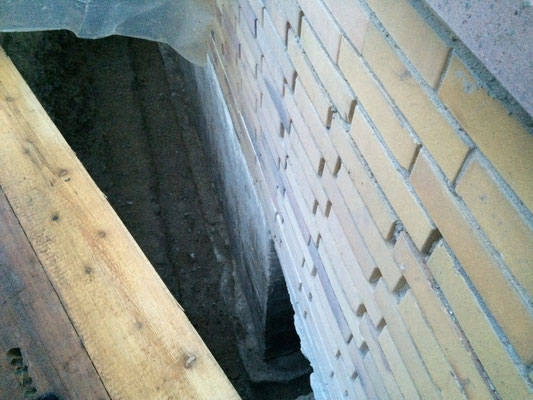

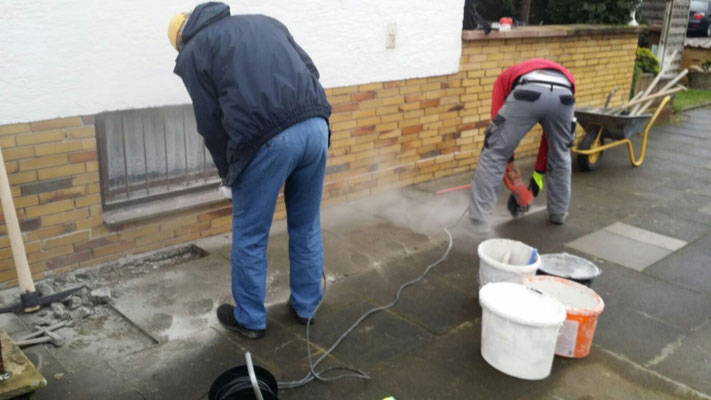

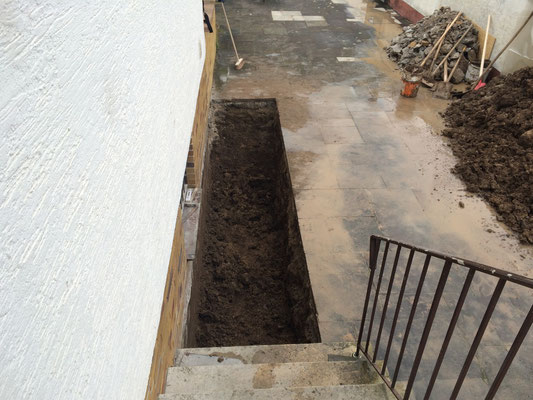

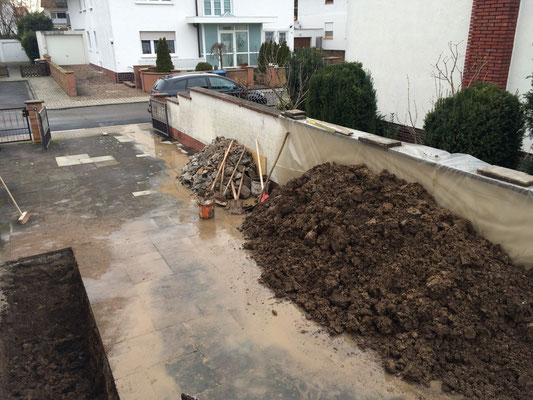

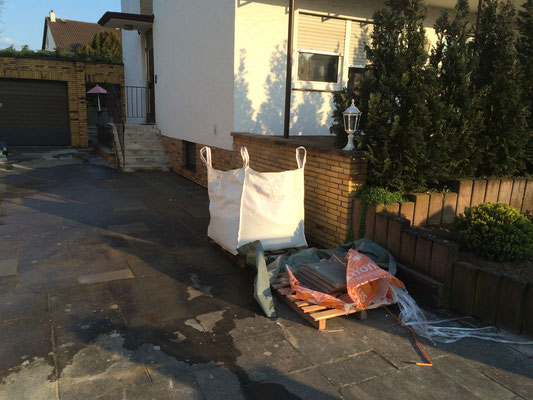

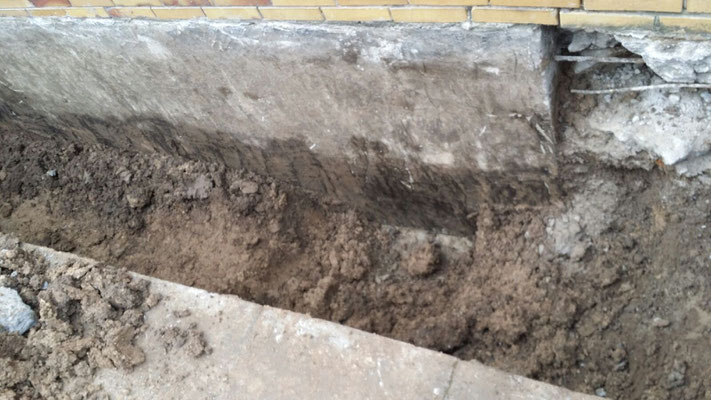

- Kellermauerwerk freigelegt

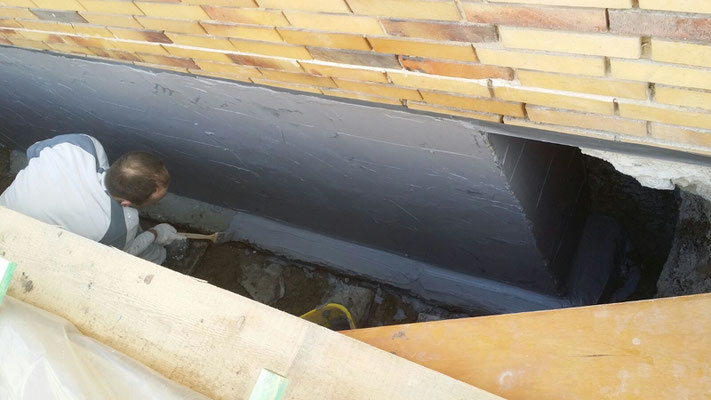

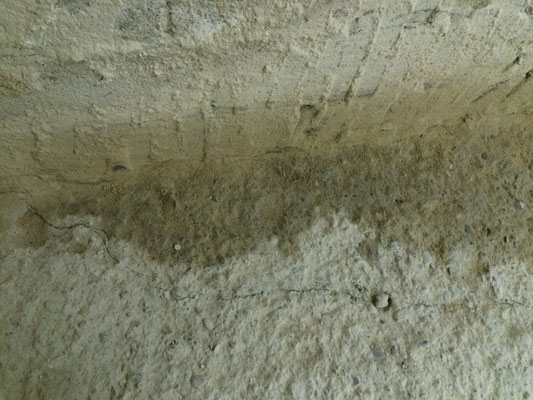

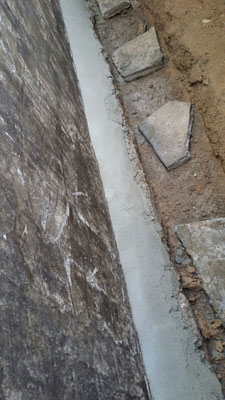

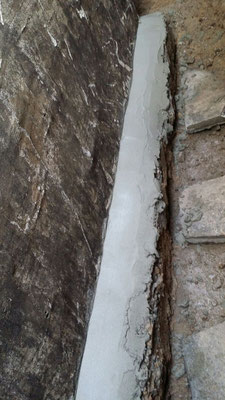

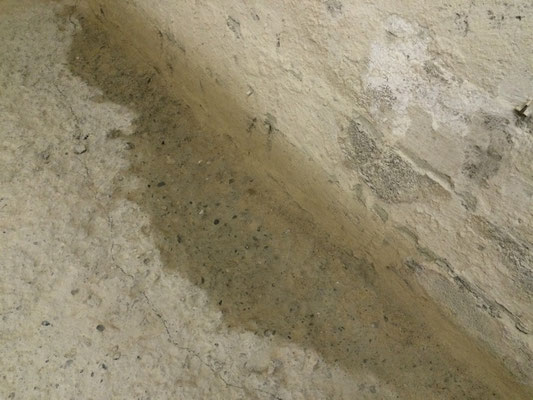

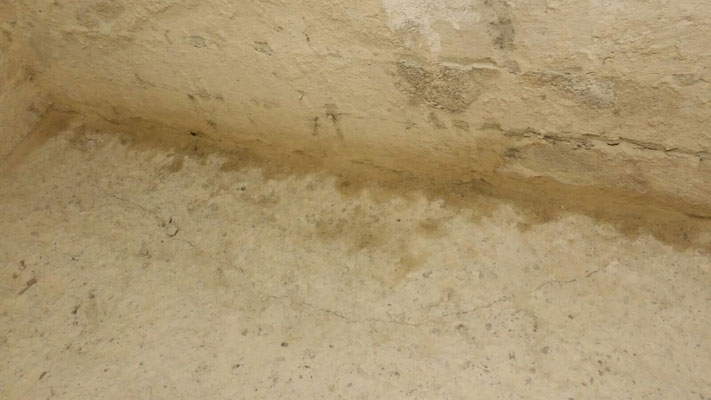

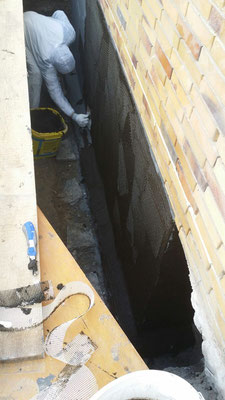

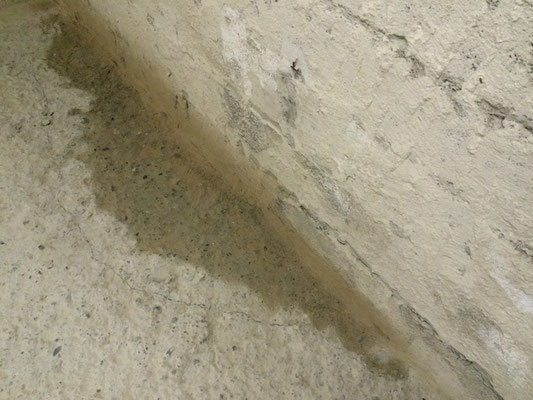

- Hohlkehle aufgebracht

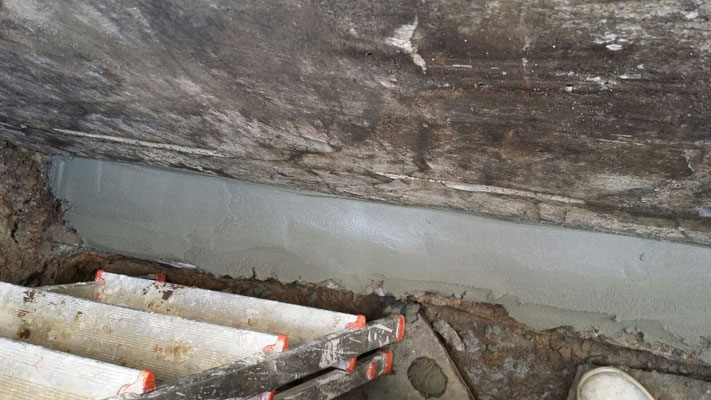

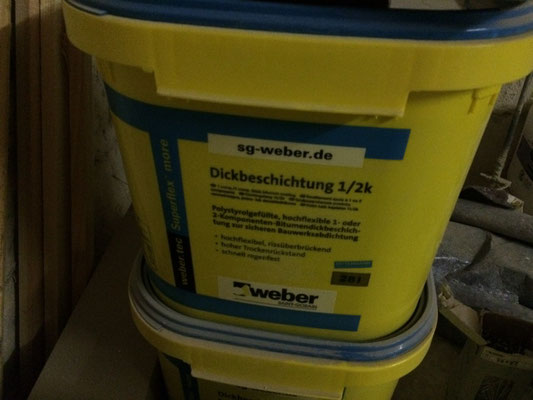

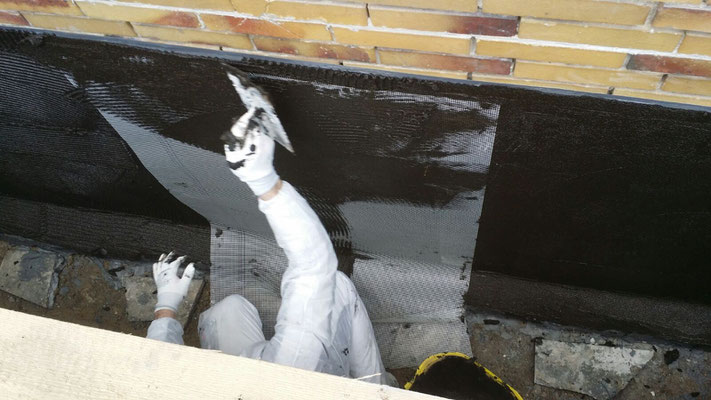

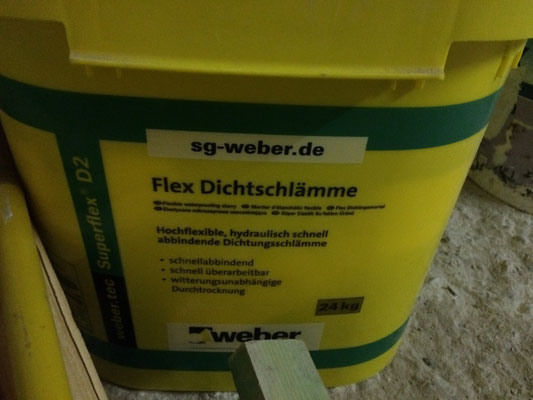

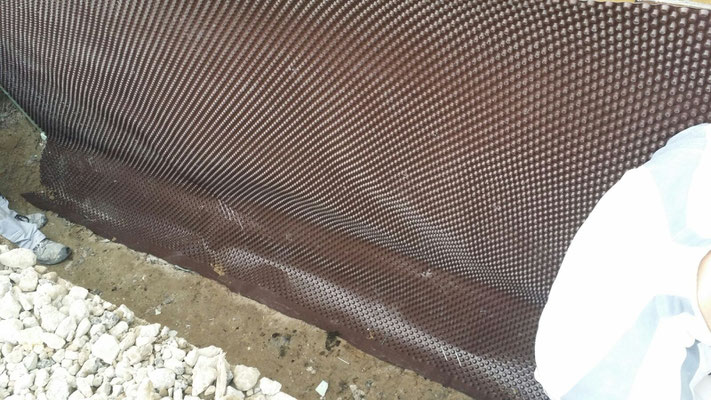

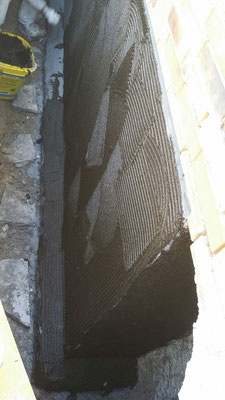

- Flex Dichtschlämme aufgebracht

- Dickbeschichtung und Gewebeband aufgebracht

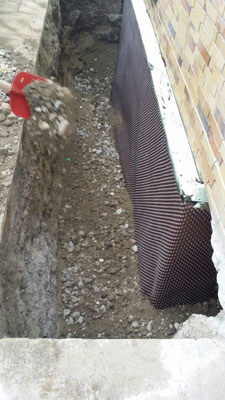

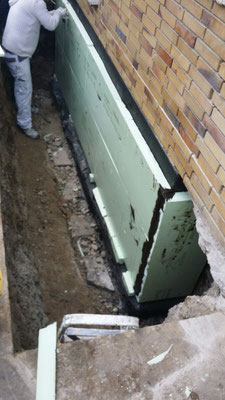

- Dämmung und Noppenband angebracht

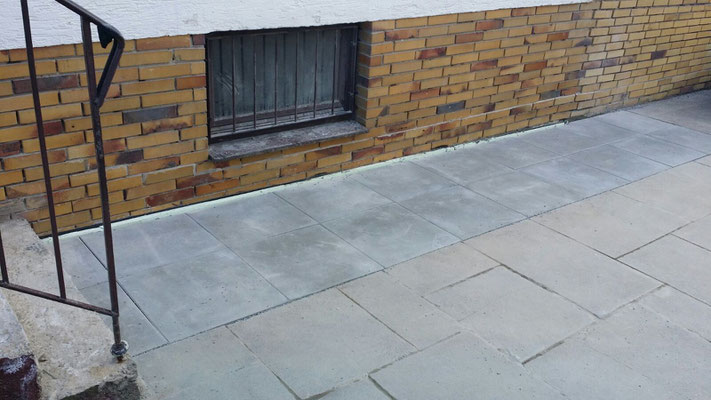

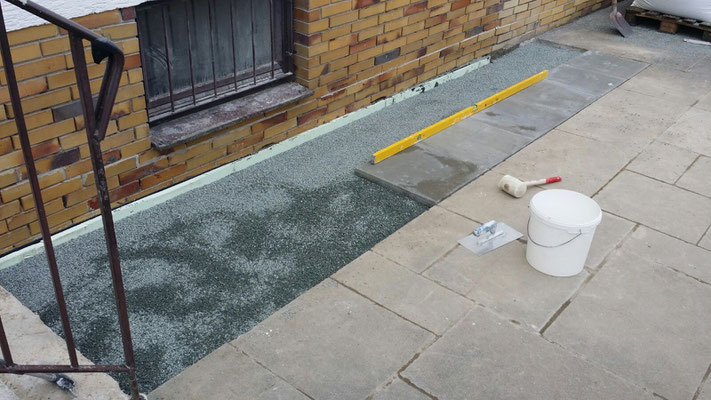

- Auffüllen

Datum: 17.03.2016

Status: Abgeschlossen

Bauabschnitt 3

- Putz und Estrich entfernen

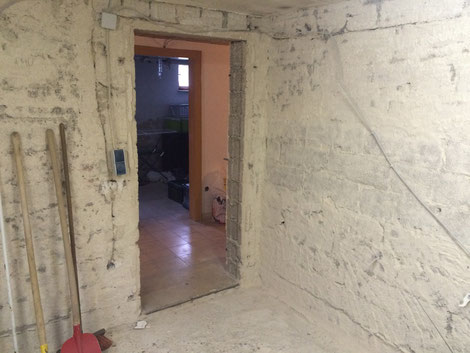

Datum: 09.02.2016

Status:

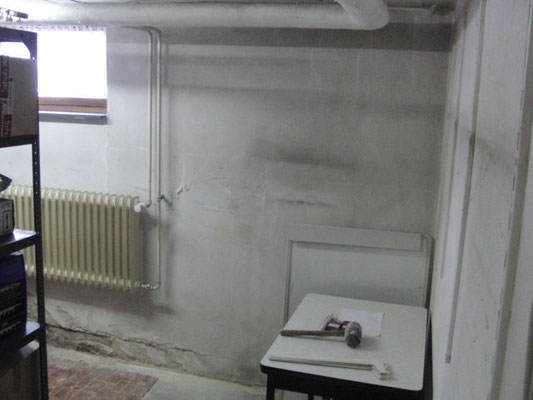

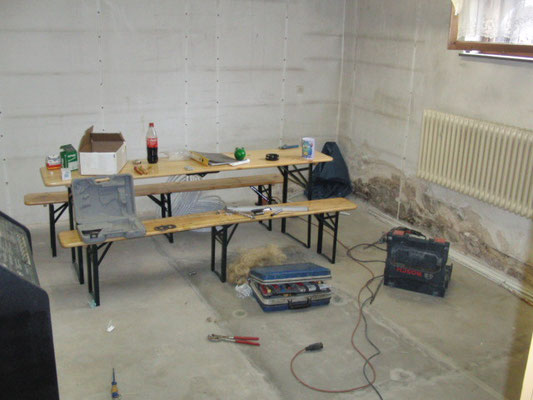

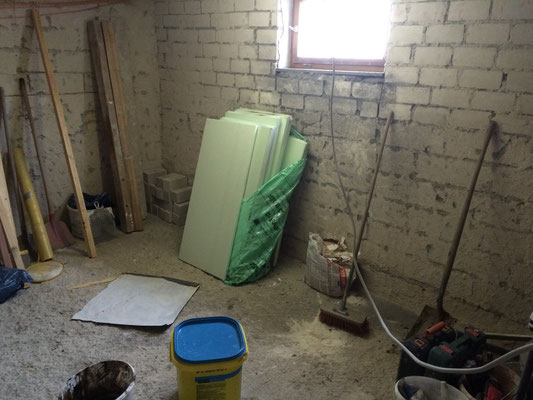

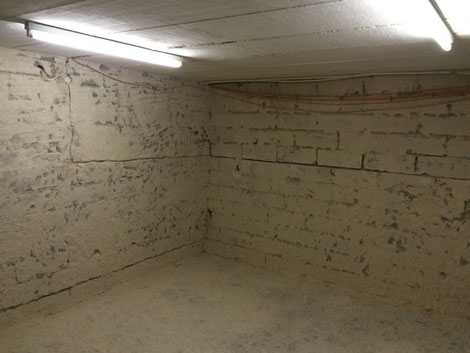

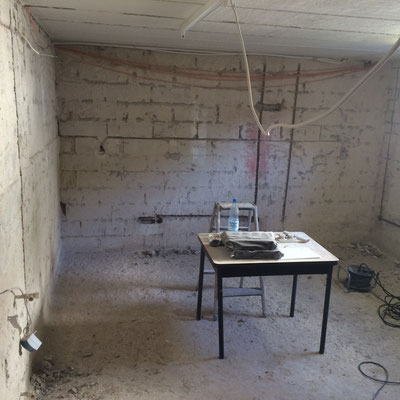

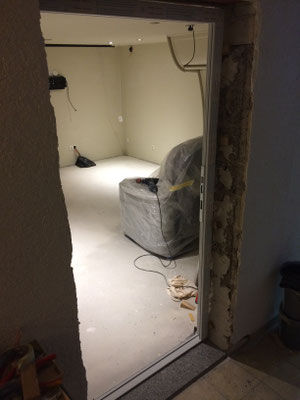

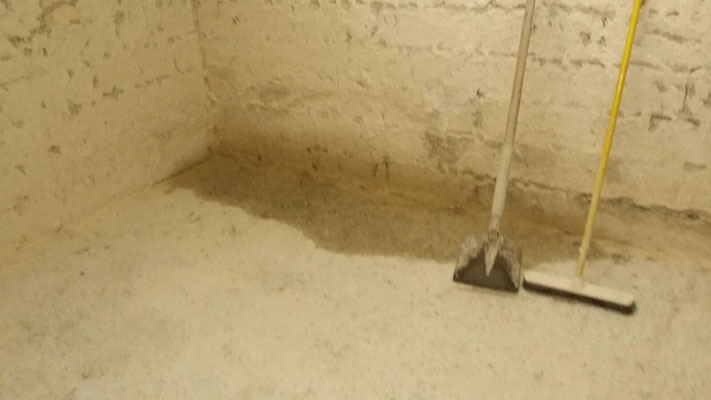

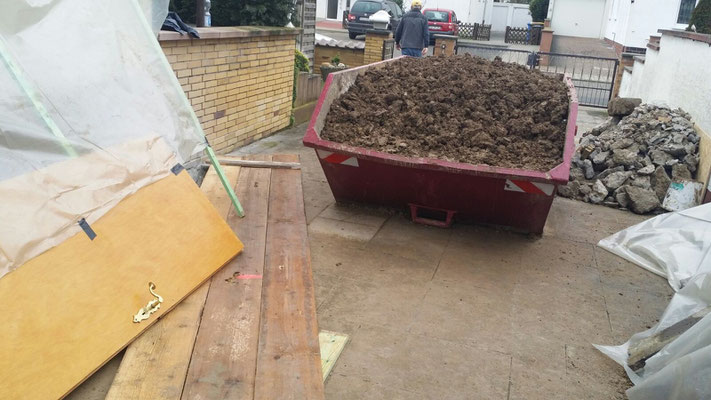

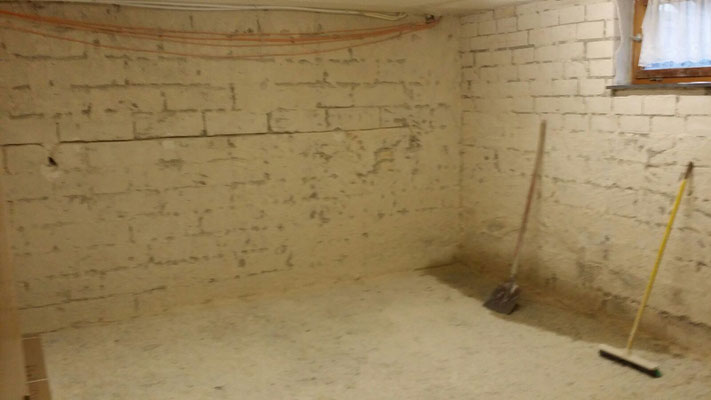

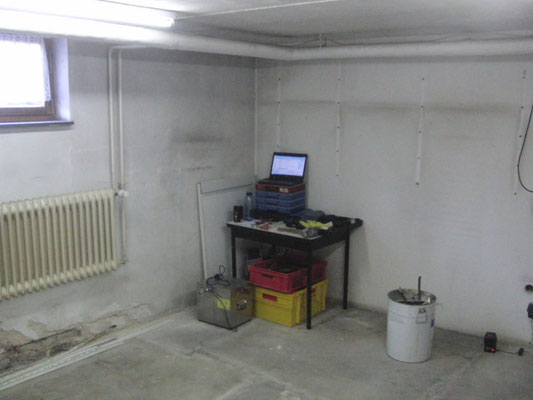

- Raum leergeräumt

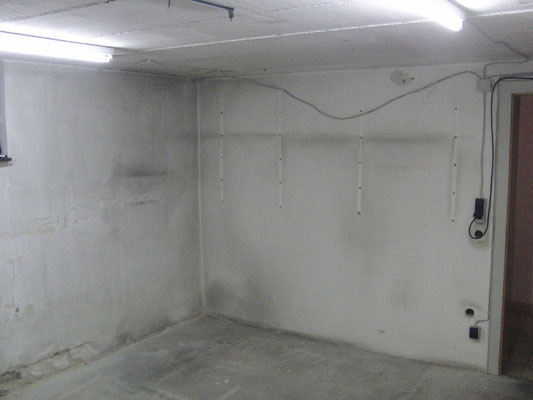

- Putz und Estrich entfernt

Datum: 11.02.2016

Status: Abgeschlossen

              -> siehe Video

Bauabschnitt 2

- alte Heizung demontieren und neue vorbereiten

Datum: 26.09.2015

Status:

- neue Leitungen verlegt

- Anschluss neue Heizung vorbereitet

Datum: 15.10.2015

Status: Abgeschlossen

Bauabschnitt 1

- Kellerraum leer räumen

Datum: 17.06.2015

Status: Abgeschlossen
